Як зробити сухий льох, підвал своїми руками

Матеріали для будівництва погреба, підвалу, гаража

Як зробити сухий льох, підвал своїми руками

Зводячи підвал, погріб, заглиблений гараж, багато хто з нас замислюється, як забезпечити його захист від вологи. Добре, якщо в окрузі немає проблем з ґрунтовими водами і зливової каналізацією. Однак для більшості з нас просте копання котловану з облицюванням її цеглою закінчується появою розсадника комарів і цвілі або зовсім - регулярним осінньо-весняним підтопленням:

Як зробити сухий льох, підвал своїми руками

Уникнути цього допоможуть правильно підібрані матеріали і технологія будівництва і гідроізоляції підвалу.

вибираємо матеріали

Будівництво сухого гаража, підвалу, погреби починається з ретельного підбору матеріалів. Чим більша ймовірність появи води в майбутньому підвалі (гаражі, погребі) - тим жорсткіші вимоги до матеріалів для його виготовлення.

Не рекомендується використовувати при влаштуванні підвалу, погреби пористі матеріали. наприклад, піно або газоблоки, керамзитоблоки. Ці матеріали добре тримають тепло, але не вологу.

Цегла-бетон. Якщо розглядати ряд: силікатна цегла, червона цегла, бетон, то найбільш невдалим вибором матеріалу для підвалу буде силікатна цегла. Більш того, якщо є небезпека затоплення підвалу, то від використання червоної цегли доцільно також відмовитися, тому що сама по собі цегляна кладка через наявність безлічі стиків погано пристосована для стримування підпору води. Буде потрібно невиправдано багато зусиль, щоб забезпечити водонепроникність цегляної кладки в умовах підтоплення.

Якщо Ви хочете, щоб у Вашому підвалі було сухо навіть при підпорі грунтових вод, то бажано використовувати бетон для виготовлення не тільки статі, але і стін підвалу. Природно, для цих цілей потрібен водонепроникний бетон (W10 і вище):

Як зробити сухий льох, підвал своїми руками

Маючи можливість застосувати бетонування, надійніше звести монолітний бетонний підвал, погріб.

Монолітний бетонний підвал, погріб

Сухий монолітний бетонний підвал, погріб починається з можливості виготовлення водонепроникного бетону.

Як отримати водонепроникний бетон. Просто отримати водонепроникний бетон, наприклад, за допомогою добавки.

Добавка має економну дозування. На відміну від порошкових добавок легко і точно (без ваг) відміряється за обсягом і швидше усредняется в бетонної суміші, забезпечуючи її однорідність і водонепроникність бетону в усьому масиві.

Дозування добавки, як правило, становить 4 л на 1 м3 бетонної суміші.

При необхідності можна підібрати дозування під необхідну водонепроникність бетону (при рівній легкоукладальності):

При самостійному виготовленні бетонної суміші, по крайней мере, на першій (пробної) операції рекомендується спочатку залити в бетонозмішувач воду, потім добавку, а потім туди поступово додавати в необхідних пропорціях цемент, пісок і щебінь до необхідної пластичності. Через 5 хвилин перемішування бетонна суміш для гідротехнічного бетону готова.

Підготовка до робіт. Роботи зі зведення підвалу (заглибленого гаража, погреби) бажано вести влітку, коли мінімальна ймовірність появи грунтових вод в яку готували котловані. Розмір котловану під підвал - це строго індивідуально, залежно від Ваших бажань і можливостей.

Загальна технологія зведення і гідроізоляції монолітного підвалу, погреби включає в себе наступні операції:

  1. Підготовка котловану під підвал
  2. Вирівнювання дна котловану і його ущільнення, наприклад, проливкой водою.
  3. Пристрій гравійної підсипки.
  4. Заливка бетонної фундаментної плити (статі).
  5. Заливка бетонних стін.
  6. Гідроізоляція стику днища зі стінами і технологічних стиків бетонування на стінах і днище.

Багато нехтують такою операцією, як ущільнення грунту, наприклад, шляхом проливки водою. І дарма. Це допоможе уникнути просідання грунту і появи осадових тріщин в майбутньому.

Підготовка до бетонування. Перед заливкою бетонної суміші з добавкою обов'язково потрібно виконати підготовку під бетонування:

  1. Зміцнити арматурну сітку.
  2. Встановити опалубку.
  3. Видалити все сміття, пил, бруд і сторонні предмети з підкладки.
  4. Безпосередньо перед бетонуванням підкладку, включаючи арматуру, рекомендується зволожити.
  5. На сильно вбирає підкладку можна додатково укласти полімерну плівку.

Мінімальна товщина стін і підлоги повинна бути не менше 100 мм. Армування стін і підлоги виконується звичайним способом і тут окремо не розглядається. Глибина залягання арматури від поверхні бетону не менше 10 мм.

Бетонування. Бетонну суміш з добавкою перемішують не менше 5 хвилин, після чого, використовуючи будь-який спосіб (похилу течку, примусову подачу за допомогою бетон-шприц-машини або вручну тачками) заливають в опалубку.

Після заливки бетонну суміш потрібно ущільнити вібраторами.

Бетонування слід планувати так, щоб скоротити кількість "холодних" швів, по крайней мере, на підлозі і стінах. Оптимально спочатку в один прийом виконати бетонування підлоги (фундаментної плити). А потім (через 4-7 доби приступити до бетонування стін). Стіни бетонувати пошарово: висота кожного шару орієнтовно 0,9-1,2 мм.

До розпалубці можна приступати на через добу після закінчення бетонування (при температурі не нижче плюс 20 ° С). Протягом перших 3-4 діб бетон слід періодично зволожувати, підтримуючи його у вологому стані (бетон повинен бути темним від вологи).

Гідроізоляція стиків, включаючи "холодні" шви бетонування. До набору бетоном надмірної міцності утворилися стики, включаючи стик пів-стіна і "холодні" шви штрабореза або "болгаркою" розкрити у вигляді штраби перетином 30х30 мм.

Отриману штрабу (паз) слід герметично заповнити ремонтним і гідроізолюючим матеріалом. Витрата Дегідрола люкс марки 5 складає 1,7 кг на 1 дм3 (тобто на 1 л) паза або 1,53 кг на погонний метр штраби перетином 30х30 мм.

Поверхня Дегідрола слід підтримувати не менше 2 діб у вологому стані шляхом приховування полімерною плівкою або за допомогою періодичного зволоження.

Фінішна гідроізоляція бетону. Для підвищення надійності гідроізоляції і усунення поверхневої пористості бетонну поверхню після видалення залишків мастила від опалубки і цементного "молочка" (наприклад, металевими щітками) і зволоження обробляють за допомогою кисті або розпилювача. Витрата Дегідрола люкс марки 3 в середньому становить 1,2 кг на 1 м2.

Потім протягом трьох діб слід підтримувати бетонні стіни і днище вологими, наприклад, за допомогою звичайного садового розпилювача. Через сім діб підвал можна починати обживати.

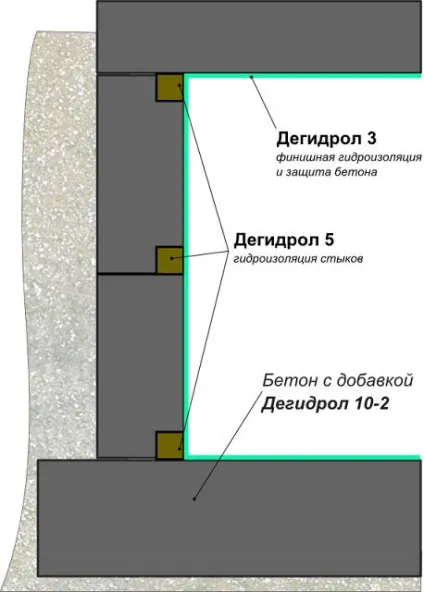

Типова схема гідроізоляції споруджуваного бетонуванням водонепроникного монолітного підвалу:

Як зробити сухий льох, підвал своїми руками

Збірний бетонний підвал

Технологія зведення і гідроізоляції збірного бетонного підвалу схожа з технологією зведення монолітного бетонного підвалу, тільки після заливки днища приступають до укладання стін з фундаментних блоків (ФБС). При використанні блоків потрібно забезпечити можливість їх укладання, тому таку технологію використовують на ранніх стадіях зведення всієї конструкції або в гаражах, оснащених кран-балкою.

У розчин кладки додають гідроізолюючу добавку Дегідрол люкс марки 10-2 в кількості 4 л на 1 кубометр розчину, відповідно на 0,1 м3 розчину потрібно 0,4 л добавки.

Орієнтовна рецептура розчину для підвалу
