Як завести електрику в дерев’яний будинок

Введення електрики в дерев'яний будинок є одним з найбільш відповідальних етапів виконання робіт, оскільки дерево є горючих матеріалом, а електропроводка - джерелом підвищеної пожежної небезпеки.

Існує 2 основних способи завести електропроводку в приватний будинок: повітряна лінія і підземна лінія.

1. Повітряна лінія

Найчастіше для підключення від повітряних ЛЕП використовується самонесучий ізольований провід (СІП) з терміном служби близько 30 років. Основна проблема в тому, що СИП використовується тільки для вуличної прокладки. Незважаючи на високу зносостійкість, цей провід відчуває труднощі з відведенням тепла, з цієї причини його заборонено монтувати в стінах і горищних приміщеннях, а також затягувати в гофротрубу. За зовнішній стіні СІП прокладають по спеціальним фасадним кріпленням, якими нормується обов'язковий просвіт в 6 см.

Замість сипа допускається використовувати кабель, підвішений на тросі в захисній оболонці, або має плетений сталевий сердечник. Кабель натягують між опорою і коником даху, в місці переходу провідника на стіну обов'язково залишають слабину.

Перетин жил кабелю залежить від навантаження, однак не рекомендується застосовувати кабель з жилами менше 2,5 кв.мм. Якщо розрахунковий струм навантаження перевищує 27 А, перетин жили повинно бути не менше 4 кв.мм, а при величині струму понад 34 А - не менше 6 кв.мм. Перетин жили захисного провідника не повинно бути менше 4 кв.мм.

Прохід кабелю через зовнішню стіну виконують із застосуванням заставної гільзи зі сталі або поліетилену. У дерев'яних будинках кабель повинен бути прокладений всередині цілісної сталевої оболонки аж до ввідно-розподільного пристрою (ВРП). Кінець оболонки або труби, виведеної на вулицю, нахиляють строго вниз для захисту від попадання всередину крапель косого дощу.

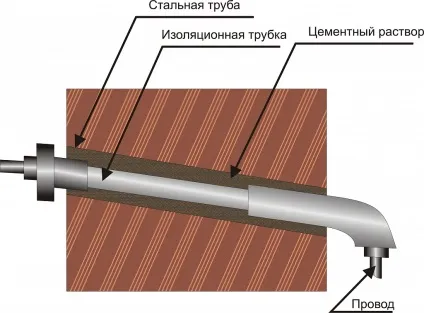

Як завести електрику в дерев'яний будинок
Прохід кабелю через зовнішню стіну

Ввідно-розподільним пристроєм може служити автоматичний або диференційний автомат, встановлений на початку електричної схеми головного щита. На його затискачах знаходиться точка максимальної електричної потужності всієї мережі, тому жили потрібно зачистити на 15-20 мм і згорнути в петлю для більш надійного контакту.

Якщо підключення до лічильника виконується самостійно, жили кабелю зачищають на 25-30 мм і вставляють в отвори клемного ряду, підгортаючи двома гвинтами. В однофазному лічильнику фазний провід підключають на клему № 2, нульовий - на клему № 4. У трифазному лічильнику лінійна напруга знімають на клемах № 2, 4 і 6, нульову жилу підключають до однієї з двох крайніх правих клем. Роботи по підключенню виконуються до приєднання введення до ЛЕП.

У тому випадку якщо лічильник встановлений на фасаді будинку, СИП заводять безпосередньо в обліковий бокс. Їли ж потрібно провести введення всередину будівлі, за допомогою що проколюють затискачів з дроту переходять на кабель. Зазвичай представники енергозбуту вкрай негативно ставляться до будь-яких розривів лінії до лічильника, тому обидва затиску слід помістити всередину вологозахищеній коробки, в кришці якої є отвори для установки пломб. Інспектори такий варіант влаштує, і він не стане наполягати на монтажі проводки, що порушує правила пожежної безпеки.

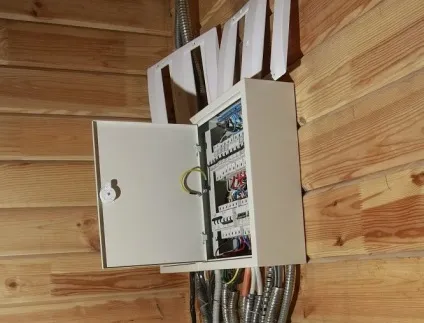

Як завести електрику в дерев'яний будинок
Ввідно-розподільний пристрій

2. Підземна лінія

Укладання кабелю в грунт - більш трудомісткий і витратний спосіб організації введення. Буде потрібно як мінімум на 14 метрів більше кабелю, плюс обов'язково використання поліетиленової труби як захисної оболонки. Виконання земляних робіт в ряді випадків може зажадати узгодження за наявністю підземних комунікацій, а це додаткова витрата часу і коштів.

Перед початком робіт слід розмітити трасу для укладання. При розмітці потрібно виконувати наступні правила:

- відстань до дерев повинно бути не менше 1 м (у запобіганні нарватися на корені);

- при можливості уникати прокладки по місцях пересування автотранспорту (додаткове навантаження на грун і відповідно ймовірність пошкодження кабелю);

- перед прокладкою слід переконатися у відсутності на трасі інших кабелів.

Виконання цих правил дозволить значно продовжити термін експлуатації кабелю. Зробити введення можна відразу в будівлю або щит обліку на зовнішній стіні.

Глибина траншеї повинна бути не менше 70 см, оптимальний розмір 80 см з урахуванням влаштування піщаної подушки. Після влаштування траншеї слід прибрати з траншеї всі предмети, здатні пошкодити ізоляцію кабелю. Якщо в процесі земляних робіт будуть виявлені великі деталі, недоступні для переміщення вручну, в цьому місці можна встановити захисні футляри. Після закінчення підготовчих робіт на дно траншеї потрібно засипати шар піску товщиною 5-10 см. Якість піску не суттєво, можна використовувати будь-який без вмісту великих каменів.
