Укладання підлог із заданим ухилом (трапом)
У приміщеннях лазень, душових, цехів, що мають стоки для рідини, підлоги влаштовують з ухилом. У конструкції таких підлог входить гідроізоляція, яка перешкоджає проникненню стічних вод в товщу конструкції. Похилі ділянки підлоги називають пандусом.
Підлоги з плитки укладають з ухилом 1-2%. Монолітні (бетонні) покриття, з поверхні яких тверді відходи виробництва змиваються струменем води, мають ухил 3-5. При ухилі 1 на кожен метр довжини рівень підлоги знижується на 1 см, при ухилі 2% - на 2 см і т. Д. Величину ухилу підлоги вказують у проекті. У підлог, покладених на ґрунті, ухил забезпечують плануванням ґрунтової основи. Тільки в невеликих приміщеннях ухил влаштовують за рахунок потовщення підстилаючого шару. Він не повинен перевищувати 40 мм. Не допускається влаштовувати ухил за рахунок товщини прошарку.
Збільшення її товщини більш 15 мм викличе відшарування плиток.
Після очищення, промивання і перевірки ухилів підстави приступають до розбивки покриття. Напрямок ухилу пандусів залежить від місця розташування трапів і лотків. При цьому напрямок стоку води не повинно перетинати проходів.

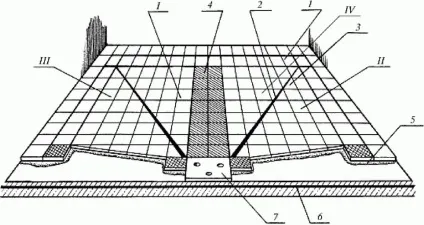

Ділянки покриття, що збирають стік, розділяють лініями розрубування (рис. 1, а) - діагоналями, що проходять через кути трапа. Такі похилі ділянки підлоги мають форму рівнобедрених трикутників. Якщо в приміщенні передбачено два трапа (рис. 1, б), суміжні трикутні ділянки покриття розмежовує лінія вододілу, що відстоїть від трапів на однаковій відстані. У підлогах з лотками, ділянки покриття, що збирають стік, мають прямокутну форму.
Мал. 1. Плиткові підлоги з ухилом: а, б - при одному і двох трапах, в, г - з лотком при одному і двох трапах; 1 -горизонтальні ділянки покриття, 2 - трикутний пандус, 3 лінія розрубування, 4-трап, 5 - лінія вододілу, 6 - лоток, 7 - прямокутні пандуси; стрілками показано напрямок водостоку
Похилі ділянки покриття починаються від смуги, рівній ширині двох-трьох рядів плитки, що проходить по периметру стіни.
Підлоги в суміжних приміщеннях розташовують на одному рівні.
До укладання покриття перевіряють точність установки і надійність кріплення трапа, наявність гідроізоляції, ухил підстави. Потім на горизонтальних смугах біля стіни і біля трапа укладають маяки (рис. 2). На трикутних ділянках покриття плитки укладають рядами, паралельними пристінним смугах і лінії вододілу. Такий спосіб укладання підлог з ухилом називають настиланням способом «в конверт». У ліній розрубування, які поділяють трикутні ділянки покриття, укладають тільки перерубані за місцем плитки.

Мал. 2. Настилання плиток способом «в конверт»: 1 - маякові плитки, 2 - горизонтальні ряди плитки, що укладаються під стінами, 3 - лінія розрубу, 4 - маяковий ряд (Провішування), 5 -прічальний шнур, 6 - підстава з ухилом, 7 - гідроізоляція, 8- сталеві грати; I-III- послідовність укладання ділянок підлоги
Перед укладанням покриття плитки попередньо розкладають «насухо» починаючи від трапа. Кожен трикутний ділянку підлоги настилають окремо. По натягнутому причального шнура 5 між маяками (біля стіни і трапа) укладають маяковий ряд (провішування), що йде від трапа до середини підстави кожного трикутника. Ділянки підлоги настилають горизонтальними рядами, починаючи від трапа, де укладають тільки цілі плитки.
Спочатку настилають трикутна ділянка, протилежний виходу з приміщення, потім ділянки, розташовані зліва і справа, і останнім - біля виходу. Така послідовність робіт позбавляє від ходіння по свіжоукладеним плитках і сприяє підвищенню якості покриття.
Деформаційні шви, канали і трапи, сполучення різнотипних підлог. У підлогах з ухилом по лінії вододілу проходять деформаційні шви. Найбільш схильні до руйнування при експлуатації підлоги в місцях деформаційних швів, а також при сполученні з каналами, трапами, лотками та іншими конструкціями. У таких місцях найчастіше покриття підлоги відшаровується від прошарку. Ці ділянки укладають найбільш ретельно.
До настилання підлог перевіряють надійність підстави, наявність сталевих куточків, що обрамляють деформаційні шви, поглиблення в місцях розташування каналів і трапів, міцність їх кріплення до анкерів, закладених в основі. Обрамляють сталеві куточки не повинні виступати з рівня настилаємо підлог. До куточках в каналах, лотках і трапах примикають тільки цілі плитки.
Місця деформаційних швів обрамляють сталевими куточками при значних механічних навантаженнях в процесі експлуатації. Шви заповнюють бітумною мастикою з волокнистими наповнювачами.
Зони відкритих каналів обрамляють сталевими куточками з анкерами, закладеними в бетонну підготовку. Стінки каналів розташовують на одному рівні з підлогою.
Лотки в підлогах влаштовують з обрамленням сталевими ріжками або без них. У тому випадку, коли лотки НЕ обрамляють куточками, цілими плитками перекривають торці вертикальних рядів, покладених в зниженій частині лотка.
Сполучення різнотипних підлог укладають на одному рівні. Покриття відокремлюють одне від іншого сталевим куточком. привареним до закладних деталей.
