Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

Застосування бетону в багатьох будівельних процесах є стимулом, який змушує майстрів вивчати характеристики і властивості цього матеріалу. Без знання теорії неможливо визначити правильні пропорції розчину, а також час, необхідний бетонної конструкції для первинного схоплювання або повного застигання. Терміни твердіння - важливий показник для фахівця, так як на їх основі можна складати графік проведення подальших робіт.

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

Застигання бетонного розчину являє собою досить складну хімічну реакцію. Вона називається гідратацією, а суть її полягає в тому, що первинний склад в присутності молекул води перетворюється в гідрат кальцію. В'яжучий компонент минерализуется, тим самим пов'язує суміш в моноліт.

Бетон, залитий в опалубку, проходить через два основних етапи:

Перша стадія триває недовго. Вона починається незабаром після замішування (орієнтовно через 2 години). Час схоплювання бетону найбільш популярних в приватному будівництві марок М 200 і М 300 при 20 ° C становить 60 хвилин. Якщо температура повітря на вулиці низька, але не нижче нуля, то суміш стане схоплюватися приблизно через 5 годин, а якщо висока, то дуже швидко - всього за 15-20 хвилин.

Бетон при температурі 0 градусів починає схоплюватися тільки через 6-10 годин. Така «відстрочка» обумовлена ​​слабким перебігом хімічних процесів. Саме схоплювання триває від 15 до 20 годин. При негативних температурах реакція води і цементу припиняється, що завдає непоправної шкоди конструкції. Суміш фактично не сохне, а перебуває в інертному стані до того моменту, поки температура на вулиці не підвищиться до 0 ° С і вище.

Сучасні добавки вирішують проблему з гідратацією в холодних умовах. У розчин на стадії замішування вводяться спеціальні компоненти, що стимулюють гідратацію і протікання хімічних процесів, а також перешкоджають кристалізації води. На етикетці кошти завжди вказуються пропорції, щоб майстер точно розрахував, скільки потрібно добавки при певному температурному режимі.

Другим способом продовжити застигання при негативних температурах на вулиці є тепла опалубка. Вона забезпечує нормальні умови для затвердіння суміші, але не прискорює при цьому природне затвердіння.

Якщо в холодну пору року залитий бетон на вулиці потребує спеціального догляду, то застосовувати теплу опалубку влітку для прискорення гідратації рівносильно свідомої псування заливки. Застигання пройде в 2 рази швидше, але розчин буде зневоднений, процес гідратації припиниться, а необхідної якості і міцності конструкція не досягне.

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

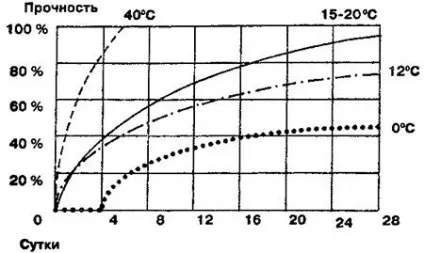

Після першої стадії починається друга - затвердіння. В ході протікання цього етапу бетон в опалубки сохне і набирає міцність. Контрольний термін для застигання - 28 днів (при температурі 20-22 ° C і вологості 68%). Але максимальних міцності бетонна конструкція досягає місяцями і навіть роками.

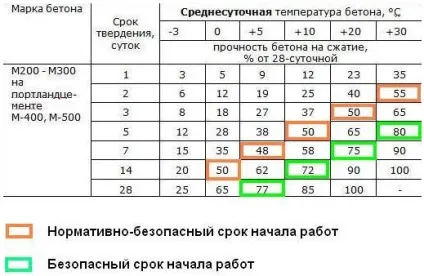

Будівельні формули і існуючі графіки дозволяють швидко і точно визначити відсоток міцності. Обчислити показник Rn для бетону, вік якого становить n діб (n≥3), можна за формулою:

Rn = R28 (lgn / lg28), де:

  • R28 - марка (наприклад, М 200 або М 300);
  • n - число днів, що минули з моменту заливки суміші в опалубку.

При цьому пропускаються перші дві доби. Для них міцність не визначається. Важливими контрольними точками є 3-й, 7-й і 28-й дні. Відомо також, що через 2 тижні показник становить в середньому 70%.

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

Застигання на вулиці

Конкретної відповіді не існує. Будь-який фахівець може тільки приблизно визначити час. Показник залежить від того, де створюється конструкція і яке її призначення. Як приклади можна розглянути деякі ситуації.

1. Стрічковий фундамент для легкого забору. Знімати опалубку і починати зведення можна через 4-7 днів.

2. Приватний будинок. Марка бетону для індивідуального будівництва може бути М200 або М300. Стрічковий фундамент повинен набирати міцність не менше 28 днів, а час застигання бетону в монолітній плиті триватиме 1,5-2 місяці.

3. Дамби, мости та інші посилені конструкції.

Бетонна суміш марки М400 в таких випадках сохне не менше 90 днів. Контроль над процесом затвердіння здійснюють фахівці. У них є прилади, що дозволяють в будь-який момент визначити коефіцієнт міцності. Фахівці розраховують час, через скільки можна знімати опалубку без шкоди якості.

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

Дійсно робочий законний спосіб економії.
Це потрібно знати кожному!

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

Скільки сохне бетонна стяжка всередині приміщення?

Внутрішні роботи з бетонування також вимагають виконання певних рекомендацій. В першу чергу - це дотримання температурних показників. Ідеальними вважаються умови 20-23 ° C. Потрібно обов'язково підтримувати високу вологість. Як правило, проводиться примусове зволоження стяжки. Вода розпорошується по її поверхні.

У будинку або іншому приміщенні бетонну підлогу сохне все ті ж 28 днів. Але проводити оздоблювальні роботи можна, починаючи з 4-го дня.

Як вплинути на швидкість висихання?

Бувають ситуації, коли потрібно змінити терміни застигання бетонної суміші. У таких випадках використовуються різні методики.

1. Промислове виробництво.

Заводи ЗБВ прискорюють застигання розчину за рахунок підвищення температури і тиску. Нагрівання погано впливає на гідратацію, тому що бетон при цьому дуже швидко сохне. Але компенсується інтенсивне випаровування за рахунок автоклавування або пропарювання. ЖБ-вироби буквально через добу можна використовувати на будмайданчику.

Скільки сохне бетон час застигання, схоплювання в приміщенні і на вулиці

2. Приватне будівництво.

Промислові методи абсолютно непридатні для індивідуального забудовника. Підвищувати температуру, прогріваючи приміщення або суміш в опалубці, можна, але господарі ризикують отримати підлогу, фундамент, вимощення в тріщинах і з відшаруванням піском.

У домашніх умовах можна накрити бетон поліетиленовою плівкою або покрити бітумною мастикою, щоб зменшити випаровування. Потрібно проводити інтенсивне змочування поверхні водою (кроплення, розпорошення). Такі способи будуть перешкоджати зневоднення і посилять гідратацію, хоча ніяк не прискорило б застигання.

У холодну пору року приватним забудовникам необхідно використовувати теплу опалубку або прогрівати бетонну конструкцію електропроводами. Також застосовуються антиморозні присадки (вводяться до складу бетону).

Існує метод «відкладеної гідратації». Його суть наступна:

  • в розчин додаються противоморозні речовини;
  • заливка проводиться при -15 ° C і нижче;
  • вода замерзає, гідратація припиняється;
  • навесні спорудження розморожується, починається природне застигання бетону.

Мінус методики - зниження якості конструкції.
