Пристрій чорнових стяжок по грунту в приватному будинку

Пристрій чорнових стяжок по грунту в приватному будинку

Підлоги безпосередньо по грунтовому підставі часто влаштовуються на 1-му поверсі приватного будинку, спорудженого на стрічковому фундаменті. Це обумовлено економією матеріалів і фінансів, а також простотою виконання. Попередньо укладається чорнову підлогу по грунту.

Фактори, що визначають склад чорнової стяжки

  1. Розташування УГВ. Рекомендується визначати навесні, орієнтуючись на позначку води в близько розташованих колодязях або пробуреної на глибину 2,5 м свердловині. При УГВ ≤ 2-х м необхідна посилена гідроізоляція і облаштування дренажу навколо будинку.
  2. Плановані навантаження. Чорнова стяжка підлоги по грунту, при влаштуванні міжкімнатних перегородок без спирання на фундаментні конструкції, повинна складатися з армованого бетону ≥ В22,5.
  3. Відмітка заливки чорнового статі по грунту вибирається з урахуванням того, щоб верх чистого покриття розташовувався на рівні дверних порогів.

Розташування чорновий стяжки підлоги по грунту щодо стрічкових фундаментів

  • на рівні верху фундаментних плит, застосовується при наявності підвалу;
  • врівень з землею з примиканням до бічних внутрішніх стінок;
  • вище фундаментних блоків, при ризику повені або сильно зволожених грунтах.

Пристрій чорнових підлог

  1. Розмітка відміток складових шарів. За допомогою лазерного нівеліра або рівня по периметру стін наноситься лінія верху чистого статі. Від неї відкладаються верхні позначки бетону, щебеневої, піщаної підготовки і землі.
  2. Розробка грунту з вирівнюванням і ущільненням його поверхні.
  3. Забивання в грунт арматурних стержнів (сторожка) для позначення товщини піщаного шару з контролем нівеліром.
  4. Засипка піску по отриманих оцінках з ущільненням вібротрамбовки. Шар ≥ 10 см. Рекомендується проводити з протокою водою.
  5. Засипка щебеню великої фракції на пісок і більш дрібної зверху. Загальна товщина 15 ... 20 см. Для контролю також можна використовувати сторожки. Трамбування.
  6. Укладання 5-ти см худого бетону.
  7. Після схоплювання стяжки, влаштовується двошаровий гідроізоляція з рулонних матеріалів з нахлестом в 10 см, напуском на стіни на висоту стяжки і герметизацією швів.
  8. Укладання арматурної сітки з пристроєм 3-х см захисного шару (під арматуру підкладаються бетонні "сухарики" з закладеними в них шматків в'язального дроту).
  9. Установка маяків (при плануванні ущільнення бетонної суміші віброрейкою, встановлюють трубчасті або профільні напрямні). При укладанні пластичного бетону середньої плинності можна використовувати маячки-триноги, а ущільнення виконувати віброплощадці або совковими лопатами з загладжуванням кельмою.
  10. Приготування бетонної суміші на дрібному щебені з підбором необхідного складу або отримання готового бетону зі спеціалізованих заводів.

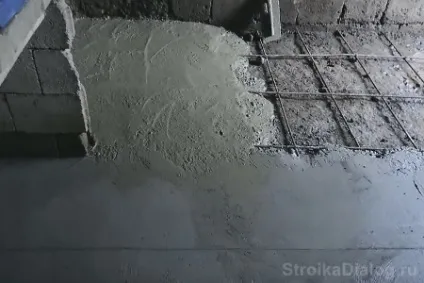

  11. Укладання бетону по маяках з ущільненням і загладжуванням. Чорнова стяжка під тепла підлога по грунту укладається з обов'язковим компенсує зазором від фундаментного конструктиву.
  12. Догляд за бетоном. Через 12 годин поверхню накривається поліетиленовою плівкою з періодичним поливом. Неприпустимі протяги і прямі сонячні промені.

Після затвердіння бетону виконуються роботи по чистому підлозі.
