Будинок з газобетону, звіт про сімейний капбудівництві, сибірське домоволодіння
Передісторія. У багатьох з віком з'являється бажання у власному будинку і клаптику землі. Але мені ця ідея була близька з дитинства. Улюбленим місцем була дача або будинок моїх бабусі і дідуся.
Історія. В один прекрасний момент, коли всі діти в родині виросли, і переїхали в місто, хто в зв'язку навчанням, хто з роботою, нашою родиною було прийнято рішення продати свої 1/4 котеджу з 1 сотнею землі в селищі і переїхати в місто.
Тут то якраз і постало питання: "будинок або квартира"? Думали недовго, ДОМ.
Була куплена ділянка з планами навесні починати будівництво. Ділянка рівна, 20 * 39 м. Практично 8 соток.

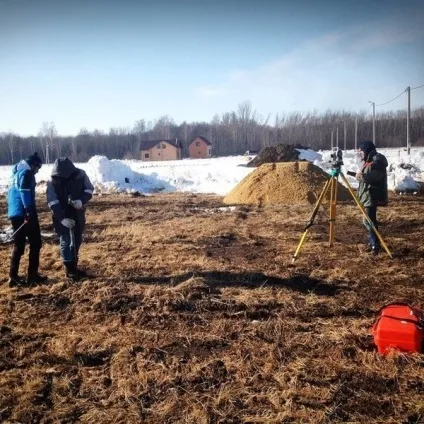

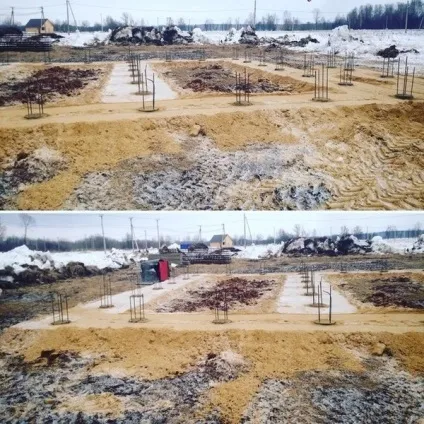

"Відстрілявся" всі кути, розмітили кордону фундаменту.

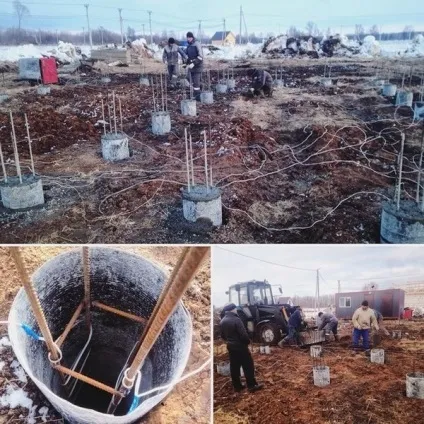

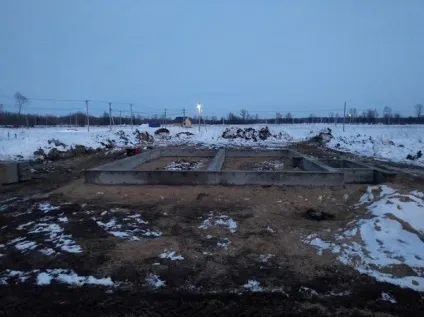

Палі залиті. проведена відсипання піском.

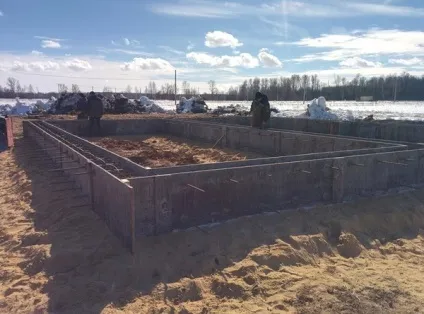

Через тиждень приступили до монтажу опалубки і заливання ростверку.

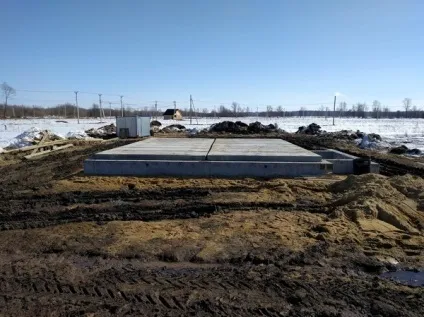

Через 2 дні знімаємо опалубку і. ось вона основа майбутнього будинку!

Через тиждень завезли і встановили плити перекриття-поли першого поверху.

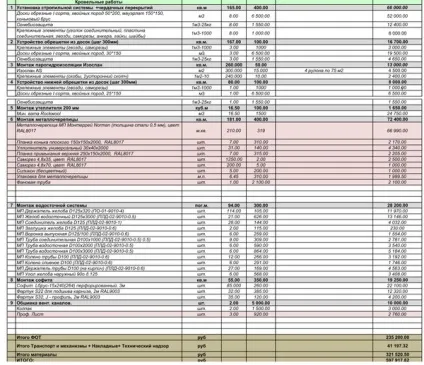

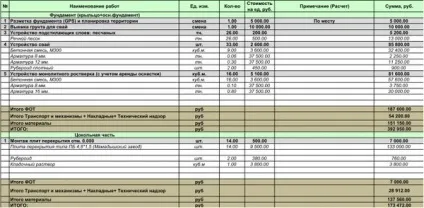

Ну і кошторис на даний етап.

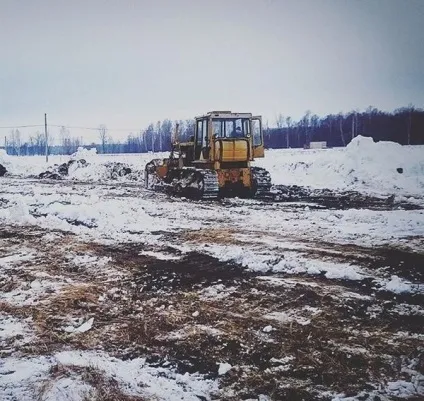

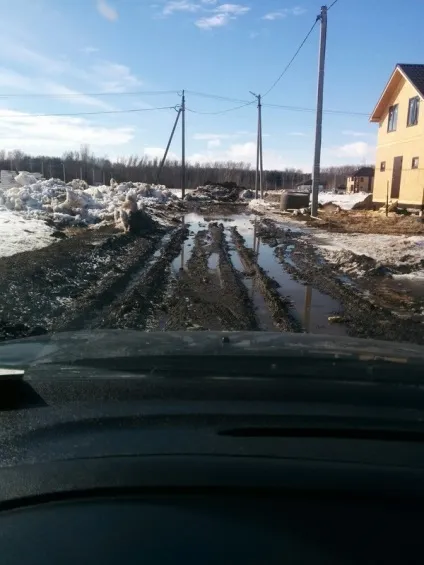

Після установки плит перекриття, почалося рясне танення снігу, дороги перетворилися в непролазні місиво, принаймні для моєї пузотеркі.
Справа до речі будинок, на сусідній вулиці, побудований за каркасною технологією. (Ідеальний будинок на думку деяких "експертів", впевнений вони і під цим постом одпишуть)

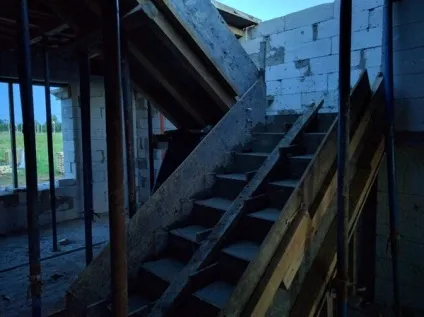

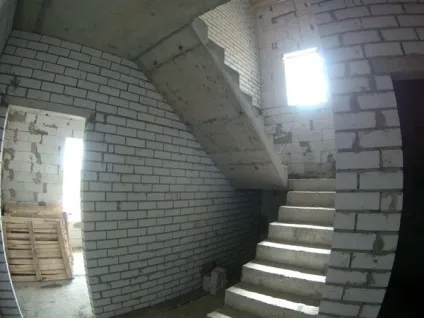

Спочатку перекриття між поверхами планувалося по жб плит, але було прийнято рішення заливати моноліт і відразу ж з перекриттями залити сходи на другий поверх, яка планувалася дерев'яної.

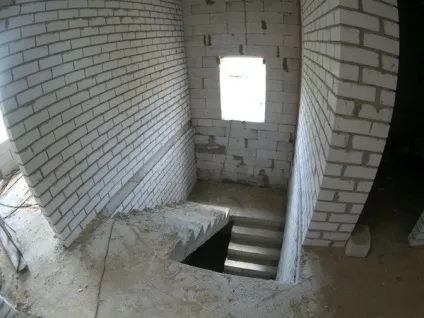

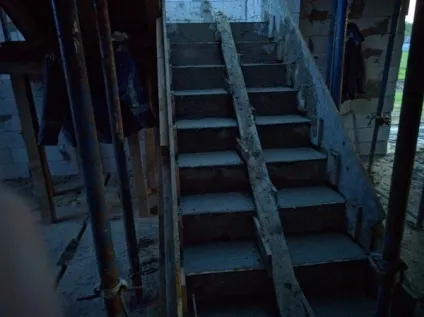

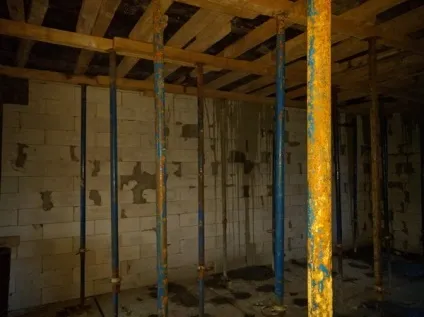

Була встановлена опалубка з ламінованих щитів і стійки. Зібрано опалубка перекриття, опалубка майбутніх сходів, пов'язана арматура і, проведена заливка бетоном.

Через кілька днів опалубка знята, почалося завезення будматеріалів і поступове продовження будівництва.

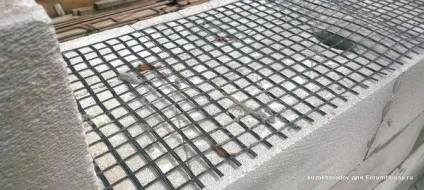

Забув сказати, армування рядів проводилося базальтової сіткою.

Був залитий армопояс.

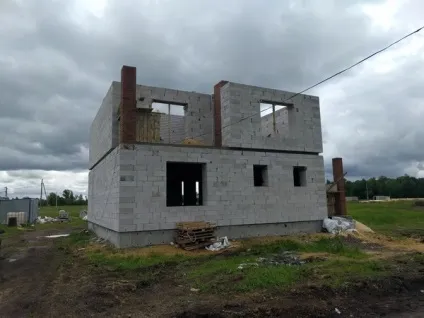

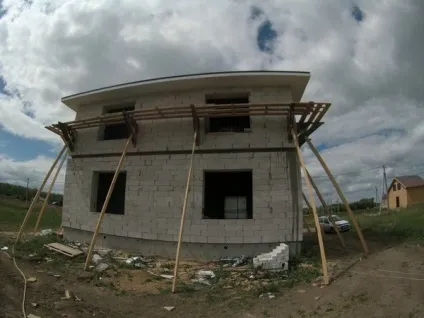

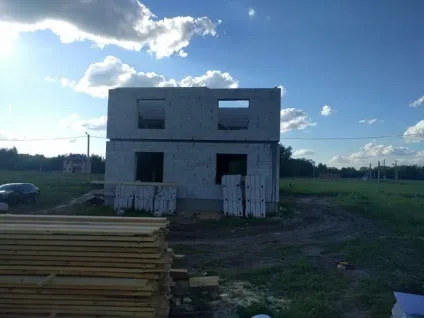

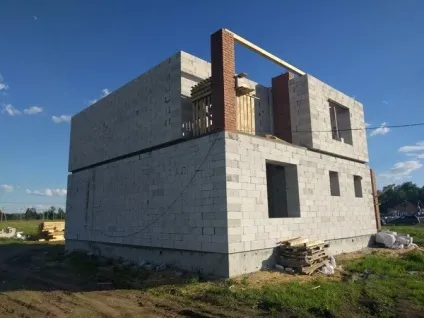

Початок літа будинок зустрів в такому вигляді.

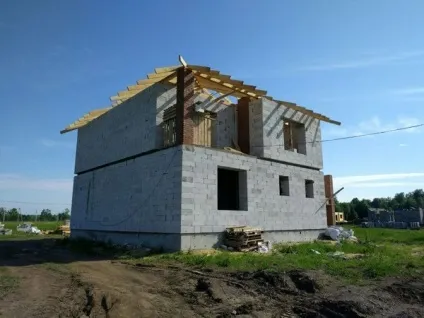

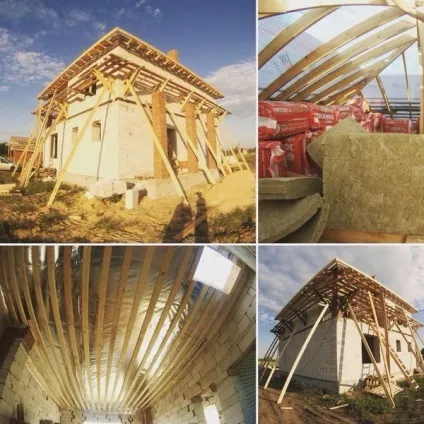

Почалося завезення пиломатеріалу для покрівлі та, власне, її зведення.

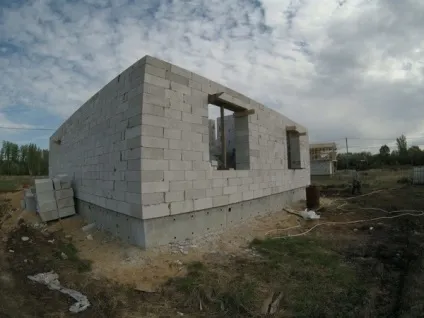

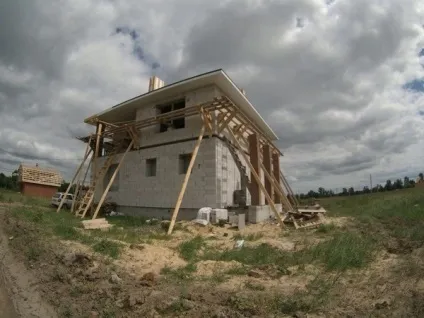

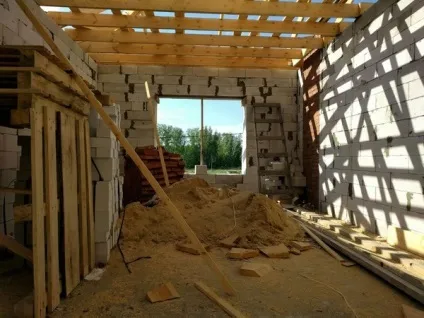

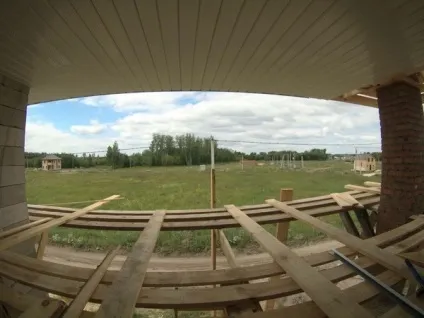

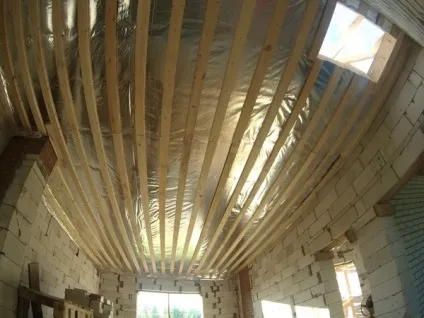

Потім обшивка, утеплення, монтаж софітів.

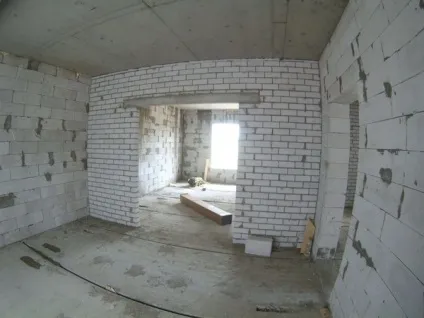

У цей час всередині будинку йде кладка міжкімнатних перегородок і дверних прорізів.

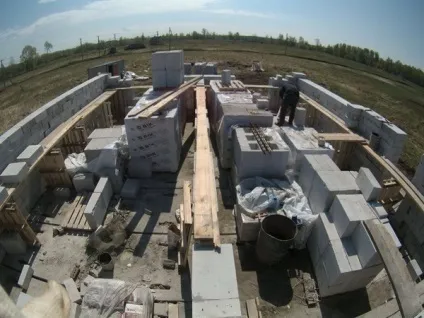

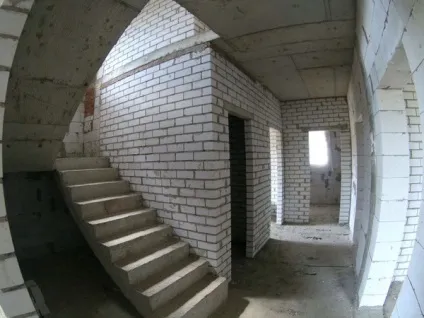

Фоткал не я, хз що це за риб'яче око такий.

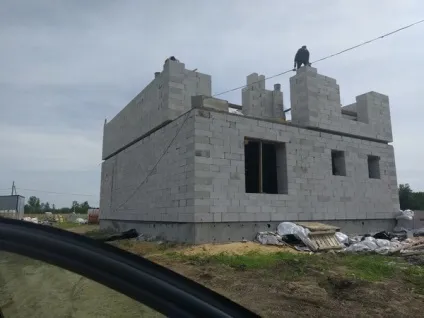

Ось приблизно в такому образі будинок знаходиться зараз. Йдуть завершальні роботи по даху, монтаж водостічної системи, і роботи по покрівлі над вхідною групою.

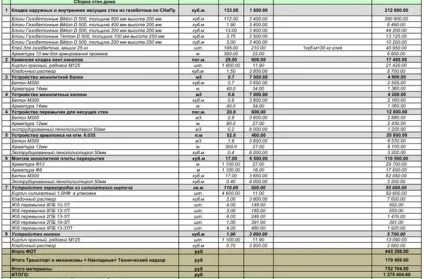

Кошторис на зведення стін.

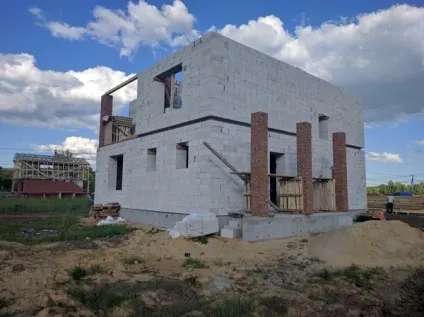

Ну і разом на фундамент, коробку, дах:

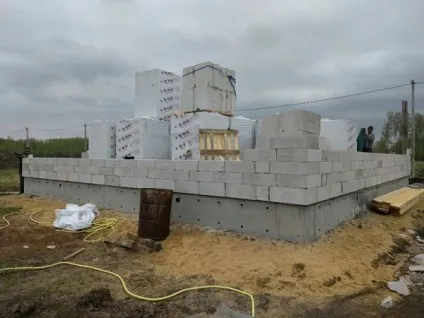

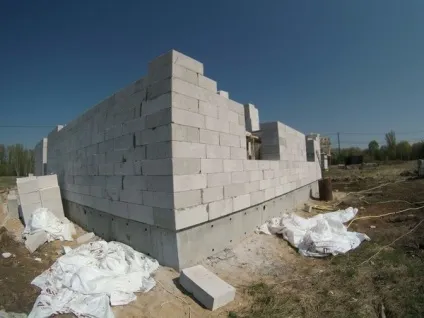

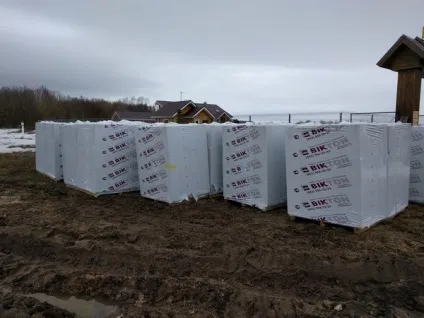

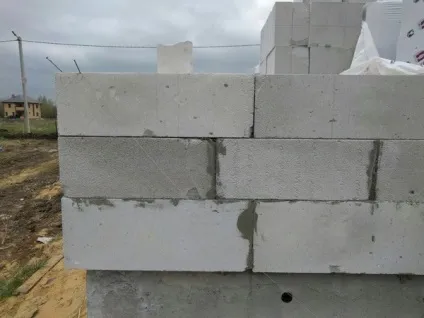

Щоб не втрачати час почався підвезення матеріалу до в'їзду в котеджне селище. А саме, газобетонних блоків Bikton D 500, товщиною 500 мм. для зовнішніх стін.

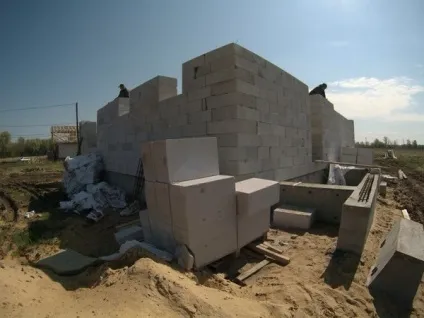

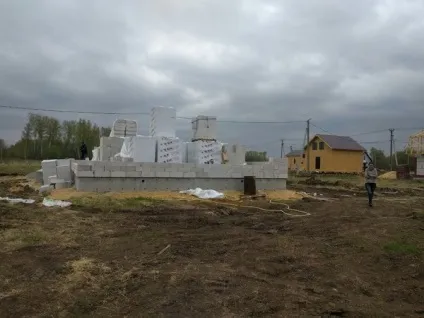

До початку травня погода нормалізувалася, дорожники приступили до відсипки дорогі.На дільницю завезли інший матеріал: блоки, цегла (для внутрішніх перегородок), цегла для вент.каналов, кладки клей, арматуру і тп. І будинок почав рости на очах:

Підготували арматуру і залили армопояс першого поверху.

фотографій заливки немає, є вирізка з проекту

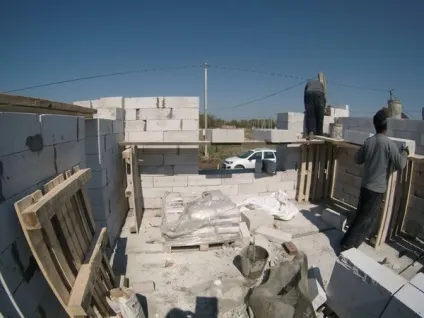

Зведення першого поверху з заливкою армопоясу зайняло 10 днів.
Порада від kis_mau Для монтажу плит перекриттів, зручніше замовляти великі японські (китайські) крани. У порівнянні з вітчизняними автокранами вони швидше рухаються, дозволяють більш точно і "м'яко" встановлювати плити, мають більший виліт стріли. При різниці в ціні години 1800 р. у японських, проти 1500 р. у вітчизняних великих автокранів (КАМАЗ, УРАЛ) в результаті отримаємо виграш. У мене на перекриття 1-го поверху (укладання плит, завантаження керамічних блоків для подальшої кладки, завантаження піску) пішло 8 годин роботи автокрана УРАЛ 23метра-25тонн (з урахуванням його перестановок з місця на місце). На перекриття другого поверху кірайскій автокран 35 (40) метрів-25тонн з дещо меншим об'ємом перевантажувальних робіт витратив всього 4 години, без перестановок автокрана.
