План, схема і етапи електропроводки в квартирі
Монтаж електропроводки - це цілий комплекс технічних і організаційних заходів, розтягнутий у часі. І від того, як все буде сплановано і організовано, залежить заробіток електрика і задоволеність клієнта. Робота з електромонтажу повинна бути чіткою, що приносить задоволення і заробіток. Щоб замовник, дивлячись на електрика і його роботу, казав: «Приємно дивитися, коли працює професіонал!»
Суміжний питання - розцінки на електромонтажні роботи - докладно розглянуто в окремій статті.
Етап 0. Підготовка до монтажу
Звідки беруться клієнти у електрика?
З досвіду скажу, що зазвичай проходяться наступні етапи.
Зустріч електрика з клієнтом
Отже, при першій зустрічі на об'єкті я малюю на листку приблизний план об'єкта з позначенням місць, де що буде встановлено. Краще при цьому фіксувати розташування розеток, вимикачів і т.п. і на папері. і на стінах (наприклад, крейдою).

План-схема електропроводки, намальована від руки

Початковий план-схема електропроводки, з калькуляцією. Тут важкий випадок - доробка існуючої електропроводки. На ціни не звертайте уваги.
Намальовано кострубато, але не забувайте, що малювалося це стоячи, пробираючись по вперше побаченому об'єкту. Далі буде краще.
Яка електропроводка потрібна?
Клієнти в електрика бувають різні. і тут треба бути ще й психологом, щоб зрозуміти рівень запитів та знань замовника.
Часто люди толком не знають, де у них що буде - де ліжко, де телевізор, і які стелі. Треба тактовно підказати (наприклад), що ліжко - перед телевізором, праворуч і ліворуч від ліжка - по 2 розетки і світильники, за телевізором встановити ТВ розетку і штук 5 розеток на 220. Стелі - гіпсокартонні або натяжні (в міжстельовому просторі зручно прокладати кабелі) , на стелі - люстра. навколо або по зонам - встановлені 10-15 точкових світильників. розбитих на дві групи освітлення.
Наша мета - не просто намалювати план і взяти роботу. Потрібно взяти більше роботи, щоб більше заробити грошей.
Говорячи відверто, прибуток - це мета будь-якої підприємницької діяльності. А електрик, який працює на себе - підприємець в чистому вигляді.
Краще спочатку вислухати побажання клієнта, і тільки потім показати свою ерудицію і обговорити всі тонкощі. А також запропонувати додаткові «фішки»:
Тут дві основні мети - зробити все максимально правильно з точки зору електромонтажу і отримати більшу кількість роботи (точок і метрів). Але звичайно перегинати палицю не слід.
Можливо, що братися за все підряд, аж до установки витяжок на кухні і настройки каналів у телевізорі, не слід, а краще бути «вузьким» фахівцем. Наприклад, проштробити, уклав провід, расключіл розподіл. коробки - і до побачення, на інший об'єкт. Тоді з'явиться і можливість зробити знижку, і більше заробити на більшій кількості об'єктів.
План-схема електропроводки квартири і калькуляція
Далі ми прощаємося на пару днів. За цей час я все обраховує, і малюю план-схему об'єкта. План-схема показує, де що розташоване з необхідними поясненнями. Також надаю калькуляцію (намагаюся все розмістити на одному аркуші), в якій попередньо підраховано кількість:
- розеток
- вимикачів
- розподільних коробок
- висновків під освітлення
- груп електроспоживання
- метрів кабелю
- та ін.

План-схема електропроводки. Намальовано в програмі Visio. Кому треба - можу вислати вихідний файл. Бачите справа пусте місце? Там детально розписані ціни на електромонтаж. Але я вирішив прибрати.
Інший варіант план-схеми електропроводки в квартирі. З докладною калькуляцією розеток, вимикачів і ін.

План-схема електропроводки квартіри.Со мною можуть посперечатися, що якщо це і схема, то виконана неправильно (не по ГОСТ). Зате звичайним людям все зрозуміло!
На тому ж аркуші (або на іншому, якщо не поміщається) розміщую інформацію, скільки і що буде коштувати максимально докладно, щоб потім не було питань і несподіванок.
Часто виникає питання - в чому і як намалювати схему електропроводки? Є сервіси, що дозволяють намалювати схему електропроводки онлайн, але я віддаю перевагу програму Визио, а останнім часом перейшов на Splan. Схема електропроводки в квартирі - це набір найпростіших геометричних фігур і багато однакових елементів, тому підійде будь-яка програма векторної графіки.
Етап 1. Монтаж до обробки
Отже, намалювали схему електропроводки, і погодили її з клієнтом. Нижче розглянемо подальші етапи монтажу електропроводки.
Буває таке, що працювати доводиться працювати в квартирі або будинку, де є мешканці. Це важкий випадок, що вимагає додаткових організаторських і нервових витрат, його розглядати не будемо. Розглянемо випадок, коли початково є стройваріант - голі стіни, вся електрика буде «з нуля».
Технічні моменти я тут не розглядаю, на це є окремі статті.

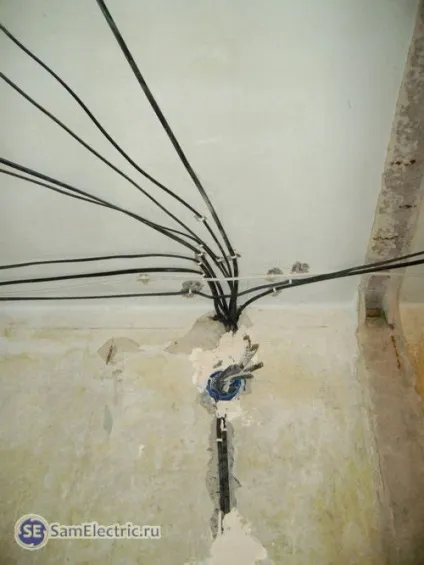

Отже, прокладаємо проводку. Це може бути кріплення кабелю на цеглу:

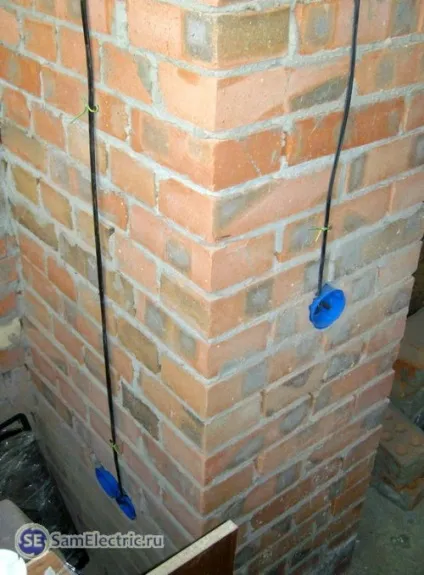

Монтаж кабелю на цегляну стіну перед штукатуркою. З штукатури домовлено - установчі коробки кріплять вони.

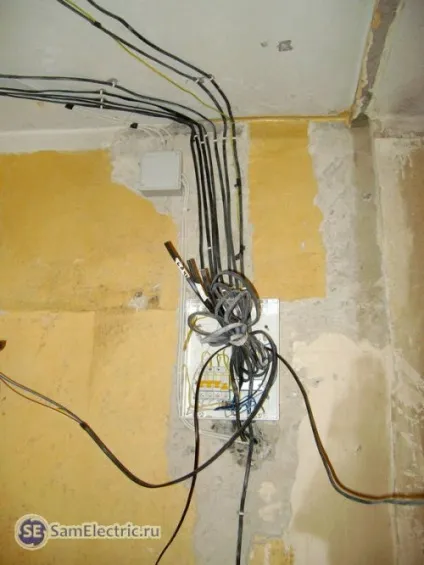

Штроба в панельному будинку і кабелі на стелі. Распредкоробкі встановлена і закріплена на штукатурку.
Бувають більш легкі варіанти, коли стіна перед монтажем вже оштукатурена:

Штроблення штукатурки і прокладання проводів перед обробкою. Тут провід закріплений на дюбель-хомут в штробі, розподільна коробка - саморізами. Обійшовся без штукатурки.
Треба обов'язково передбачити тимчасове освітлення, яке потрібно для обробників.

Тимчасова лампочка для освітлення
Електрощит теж кріпимо на чорновий варіант, обов'язково толково і надійно підписуємо всі кабелі. щоб через місяць або два все встало на свої місця.

Електрощит на першому етапі. Всі кабелі обов'язково виразно підписуємо!

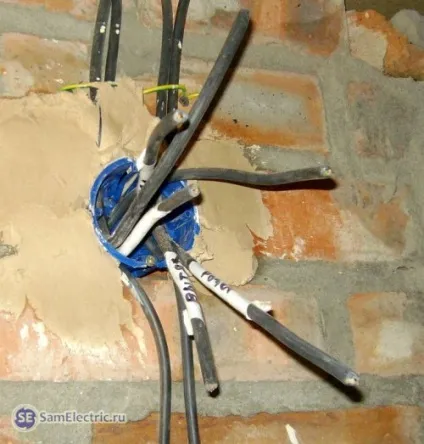

Підписані кабелі в розподільній коробці
Залежно від обставин, можна зробити все підключення в розподільних коробках. Тоді буде надана можливість перевірити правильність монтажу і підключення електропроводки.
На цьому перший етап можна вважати закінченим. Електрик зробив монтаж, і можна кликати штукатурів-малярів.
Практика показує, що пауза між першим і другим етапом триває довше, ніж очікується. І можна переходити на інший об'єкт.
І ще. Життя така штука ... непередбачувана. Від першого до другого етапу може пройти місяць, рік, два. Господар може продати квартиру, поїхати.
Почав робити будинок, і раптом - ні грошей. Виявилося, у господині «залетіла» дочка - весілля. (Я тут ні при чому)) просто так співпало)) Через місяць - залетіла інша - ще кредит, весілля, грошей знову немає. Але своє я оперативно встиг взяти, благо сума була ще невелика.
Може трапитися зовсім неприємне - в роботу візьмуть іншого електрика. Я ось до чого - дуже важливо постаратися після першого етапу взяти за роботу приблизно половину обумовленої суми. Типу авансу, щоб закріпитися на об'єкті.
Етап 2. Остаточний монтаж
Другий етап електромонтажу - це остаточна установка вимикачів, розеток, і т.п. Найчистіше і приємний етап, коли немає пилу, і нічого не треба довбати. Активно використовуємо шуруповерт.
Він починається тоді, коли стіни пофарбовані або обклеєні шпалерами, стелі теж встановлені. Коли я приходжу на другий етап, то бачу приблизно наступне:

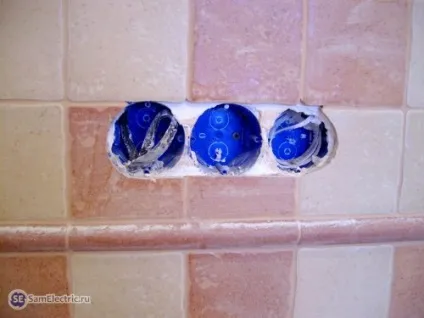

Розетки можна ставити
А як організуєте процес електромонтажу ви? Колеги, напишіть, поділіться досвідом!
UPD 18 травня: Викладаю в вільний доступ вихідні файли план-схем електропроводки в Visio.
