Пелетний котел своїми руками - збірка і установка!
У багатьох регіонах проблема обігріву частих будинків як і раніше залишається актуальною. Звичайно ж, на сучасному ринку представлений величезний асортимент обладнання, що використовує як паливо найрізноманітніші матеріали, будь то газ, дрова, електрику або масло і т.д. Однак доступ до газових магістралей і стабільним електромереж є далеко не скрізь, тому твердопаливний обігрів в багатьох регіонах залишається найкращим.

Один з кращих варіантів твердопаливного опалювального агрегату - це пелетний котел. який можна зібрати своїми руками.
Особливості пеллетного котла

Котел твердопаливний пелетний
Розглянутий агрегат є однією з модифікацій звичайного твердопаливного котла, оптимізованої під роботу з використанням спеціальних пресованих гранул в якості палива.
- Застосовувані гранули є дуже бюджетним паливом, поступається за цим показником хіба що магістрального газу.
- Зібравши пелетний котел, ви зможете забезпечити економічний і ефективний обігрів власного будинку.
- Крім цього, пелетні котли є одним з найбільш безпечних видів опалювального обладнання для приватного використання.
Принцип роботи пеллетного котла

Пелетний котел BURNiT PеlleBurn
Як зазначалося, в якості палива такі котли використовують пелети, тобто гранули з пресованої деревної стружки, тирси та інших подібних відходів.

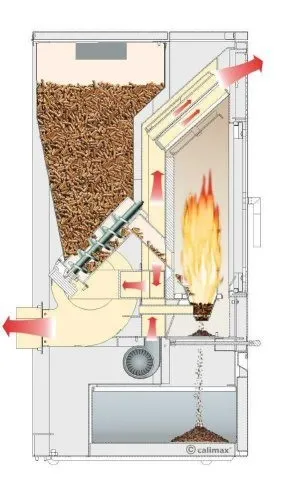

Робота котла грунтується на гранично простому принципі. Ви завантажуєте пелети в спеціальний бункер, звідти вони по шнеку надходять незначними порціями до пальника, в якій і здійснюється згоряння гранул.
Під впливом полум'я відбувається нагрів води в спеціальному резервуарі, підключеному до опалювальної системи.
В результаті при мінімальних витратах ви отримуєте надійний, екологічно чистий і високоефективні й обігрів.
переваги котла

Пелетні котли Faci
Серед численних переваг пелетних котлів слід зазначити їх довговічність. Агрегати зі сталі без проблем служать до 15-20 років без необхідності капітального ремонту. У разі ж якщо збірка котла виконується із застосуванням чавуну, показник довговічності зростає аж до 50 років.
При бажанні можна зібрати як енергонезалежність ю модель пеллетного котла, яка потребує підключення до електромережі, так і повноцінний автоматизованих систем й агрегат. В цьому плані орієнтуйтеся на свої запити і переваги.
Керівництво по збірці котла
Пелетні котли мають досить складну конструкцію. Інструкція по їх складанню теж буде нелегким і багатоетапної. Для більшої зручності процес складання кожного основного агрегату розглянуто окремо. Купіть або виготовте необхідні елементи, а потім просто зберіть їх в єдину систему.

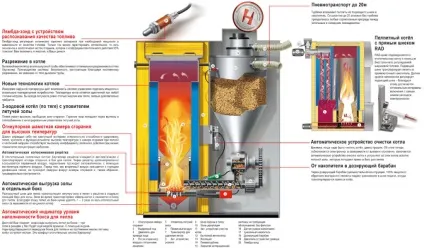

Цей елемент пеллетного котла настійно рекомендується купувати вже в готовому вигляді. Саме на пальник ви витратите найбільше грошей.
Самостійне виготовлення пальника практично неможливо з тієї причини, що ця частина котла є не просто ємністю для розпалювання завантажених гранул, а складним контрольно-регул ірующім механізмом.
Пелетні пальники оснащуються спеціальними датчиками і мають кілька встановлені х програм, що дозволяють добитися максимально раціонального витрати палива і забезпечити найбільш ефективний обігрів будинку.

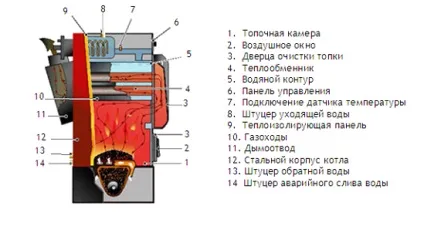

Корпус і теплообмінник
Із збіркою корпусу і виготовленням теплообмінника ви зможете впоратися самостійно. Корпус котла найкраще робити горизонтальним - при такому розміщенні агрегату досягається максимальна ефективність обігріву.
Для виготовлення корпусу рекомендується використовувати шамотна цегла. Ви просто збираєте свого роду короб без верхньої кришки і розміщуєте в ньому теплообмінник з підключеними трубами та іншими елементами. Цегла рекомендується використовувати з тієї причини, що він акумулює тепло набагато ефективніше чавуну, сталевих листів та інших популярних матеріалів.

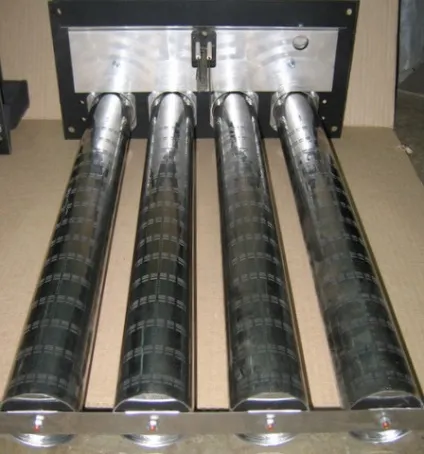

Теплообмінник пеллетного котла являє собою систему труб, з'єднаних між собою і підключених до труб теплопостачання приватного будинку.
Перший крок. Зберіть з труб квадратного перетину теплообмінник прямокутної форми. Для цього наріжте труби на шматки потрібної довжини і зваріть їх в єдину конструкцію.
Другий крок. Зробіть в профілі, що виконує функцію вертикальної стійки, отвори для приєднання круглих труб.
Третій крок. Підготуйте в останніх фронтальних трубах отвори для труб відводу і підключення води. Гаряча вода буде відводитися через верхній отвір, холодна - подаватися знизу.
Використовуйте металеві труби довжиною від 150 мм. Далі можна буде використовувати поліпропіленові труби. У місцях підключення труб до котла обов'язково встановіть кульові крани. Додатково можете встановити фільтри, якщо в них є необхідність.
Четвертий крок. Приварите задню частину агрегату до його фронтальної частини і зваріть бічні труби.
На цьому ж етапі виберіть зручне місце для під'єднання димохідної труби діаметром від 10 см. Внизу опалювального агрегату передбачте невелику камеру для збору золи. Також конструкція пеллетного котла обов'язково включає себе топливник. Про нього далі.

У топливнике, як уже зазначалося, зберігаються пелети і звідси ж вони подаються в пальник.
Перший крок. Підготуйте необхідні матеріали і пристосування. Вам знадобиться шнек діаметром 7,5 або 10 см, електромотор і металевий кожух. Двигун ви з'єднайте з блоком управління пеллетной пальника.
Функцію металевого кожуха може виконувати будь-яка ємність відповідного обсягу з досить товстими стінками.
Другий крок. Встановіть в розвантажувальний горловину кожуха входить патрубок вашого шнека. До іншої частини шнека підключіть гофровану пластикову трубу для подачі гранульованого палива на пальник.

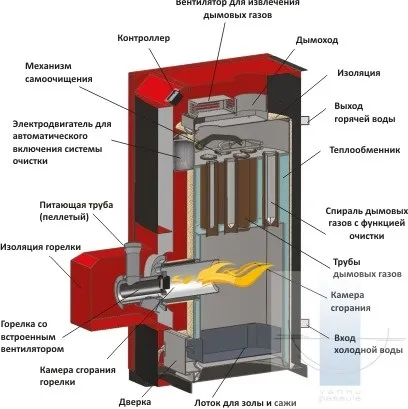

Пальник подає сигнал на електродвигун - він запускає шнек - камера згоряння пеллетного котла наповнюється необхідною кількістю гранул.
На завершення вам залишиться лише зібрати всі перераховані елементи в єдину конструкцію. Зробіть це і переходите до встановлення котла.
установка котла
На цьому етапі вам належить подбати про облаштування котельного приміщення і димовідвідної системи.
облаштування котельні

Пол і стіни котельні повинні бути зроблені з матеріалу, що не підтримує горіння. Пол можете робити з бетону. При бажанні вимостити його керамічним кахлем.
Котел встановлюйте на строго рівну поверхню. Виберіть таке місце, щоб відстань від лицьової сторони агрегату до найближчої стіни становила не менше 100 см. Відстань же від інших стінок підбирайте так, щоб в подальшому вам було зручно проводити профілактичні роботи, обслуговування та ремонт обладнання.
Важливо, щоб температура повітря в котельному приміщенні не падала нижче + 8- + 10 градусів.

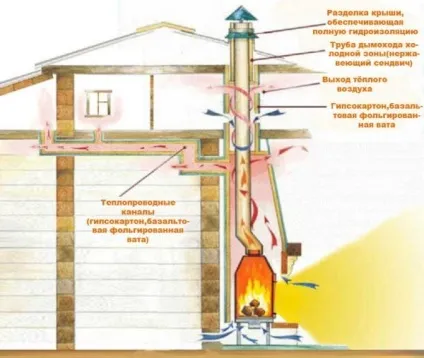

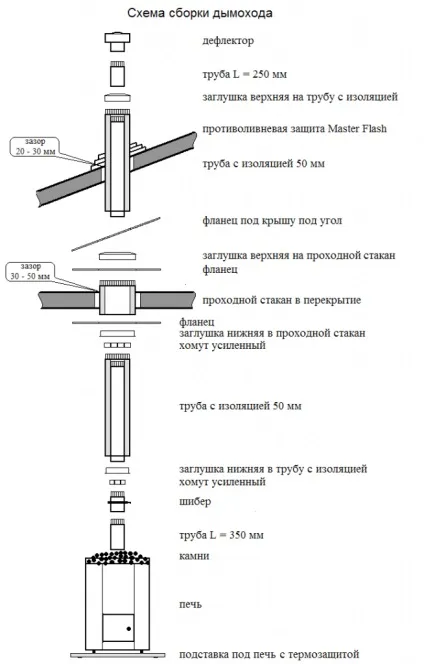

пристрій димоходу

Приділіть окрему увагу питанням облаштування димовідвідної системи. Від правильності і якості виконання димоходу безпосередньо залежить не тільки ефективність роботи саморобного пеллетного котла, але і безпеку мешканців будинку.
У більшості випадків для ефективного відведення диму досить труби діаметром 10-11 см. Важливо, щоб діаметр труби трохи перевищував діаметр отвору для відведення диму з опалювального агрегату. Чим могутніше котел, тим масивніше повинна бути труба.
Довжину димоходу підбирайте так, щоб він височів над покрівлею будівлі хоча б на 50 см, краще - більше.
Для виготовлення димоходу використовуйте герметичну трубу. Важливо, щоб матеріал виготовлення труби не підтримував горіння і стійко переносив дію високих температур.
Димохід обов'язково утеплюється. Для захисту труби від атмосферних опадів встановіть на неї захисний конус.
У нижній частині димової труби зробіть отвір для видалення конденсату. Для більшої зручності можете підключити до отвору кран. Також підготуйте отвір для чищення труби від сажі.

Запуск і догляд за котлом

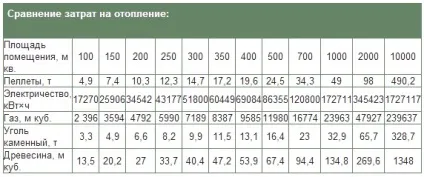

Порівняння витрат на опалення
Запуск устаткування можна робити лише після установки пеллетного котла і приєднання до нього відповідних труб опалювальної системи. Після того як згадані завдання будуть виконані, включіть подачу холодної води в систему обігріву.
Поспостерігайте за роботою котла. При наявності будь-якого роду нехарактерних ознак вимкніть обладнання і відмовтеся від його використання до усунення неполадок.

Поспостерігайте за роботою котла
Саморобні пелетні котли, так само як і будь-які інші опалювальні агрегати, потребують відповідного догляду.
Кожні 2-3 тижні очищайте зольник від відходів. Кожні 2-4 тижні прочищати димовідвідний канал. На це у вас не піде багато часу, зате ігнорування такого простого обслуговування призведе до суттєвого зменшення ефективності котла і зробить обладнання потенційно небезпечним.
При бажанні до пелетних котлів можна підключити додаткові засоби автоматизації. Це зробить експлуатацію обладнання зручнішою - ви просто зможете забути про необхідність дозавантаження палива та інших супутніх заходах на якийсь час.
Сучасні засоби автоматизації дозволяють навіть налагоджувати віддалене управління опалювальним агрегатом, що також дуже зручно.
І це не єдині можливі доповнення. Як вам, наприклад, системи самоочищення для котлів? Обов'язково вивчіть доступні модифікації і при бажанні купите такі доповнення для свого котла.

Котел з бункером для пелет
Зібрати ж простий пелетний котел можна своїми руками, слідуючи отриманої раніше інструкції.
