Зведений баланс земляних мас - будівництво
3. Зведений баланс земляних мас
Зведений баланс дозволяє встановити, вивозять зайвий грунт з майданчика у відвал (при А> В), підвозять чи відсутній грунт з резерву (при В> А), куди і в якому обсязі переміщують грунт з планувальної виїмки і з котловану, куди підвозять відсутній грунт.
План розподілу грунту доповнює зведений баланс. На ньому графічно показують, куди і в якому розмірі переміщують той чи інший елементарний об'єм грунту. Для цього на плані майданчика (без горизонталей, з розбивкою на квадрати) наносять лінію нульових робіт, позначають площі виїмки і насипу. У лівому верхньому кутку кожної елементарної фігури вказують її номер і об'єм грунту в фігурі. Вказують обсяг котловану, траншеї, а також обсяги грунту з зведеного балансу, які вивозять у відвал або підвозять з резерву (кар'єра).
У планувальної насипу або виїмки позначають найбільш віддалені від лінії нульових робіт фігури, з яких в разі надлишку грунт вивозять у відвал, а в разі нестачі грунт підвозять з резерву.
В результаті на плані розподілу грунту наочно показують динаміку його переміщення з зон виїмок в зони насипів, підвезення відсутнього і вивезення зайвого грунту, його відповідність зведеному балансу грунту.
Таблиця 2. Зведений баланс грунту
Середню дальність переміщення грунту визначають графо-аналітичним методом.

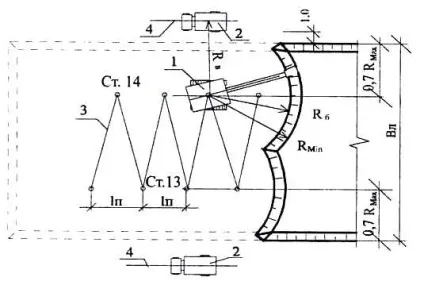

За середню дальність переміщення грунту приймають відстань між центрами тяжіння виїмки і насипу. Для їх знаходження викреслюється план майданчика (без горизонталей, з розбивкою на квадрати) наносять лінію нульових робіт, позначають площі виїмки і насипу. У лівому верхньому кутку кожної елементарної фігури вказують її номер і об'єм грунту в фігурі. Потім чертятся графіки обсягів для виїмки і насипу: вертикальний і горизонтальний. Через графіки проводяться середні лінії обсягів l x ср і l y ср через точки перетину проводять вертикальні лінії і в місцях перетину відповідних ліній знаходяться центри тяжкості насипу і виїмки, як показано в графічній частині проекту.
4. Складання відомості об'ємів земляних робіт
Визначають склад робіт по розробці грунту на будівельному майданчику і вибирають механізми для їх виконання Розрізняють декілька основних типів робіт.

Уривка котловану, траншей. Грунт розробляють в котловані (траншеях) з допомогою екскаватора з навантаженням його в транспортні засоби для вивозу з котловану; за допомогою екскаватора навимет для зворотної засипки пазух і розкладають по периметру котловану.
Грунт вивозять самоскидами в планувальну насип або у відвал.
Дно котловану зачищають вручну, бульдозером або екскаватором-планувальником для видалення недобору грунту. Зворотну засипку пазух виконують за допомогою бульдозера грунтом, розробленим екскаватором навимет.
Одночасно зі зворотним засипанням пошарово ущільнюють грунт в пазух за допомогою ручних пневмотрамбовок.
Планування будівельного майданчика. Грунт розпушують за допомогою причіпних тракторних розпушувачів, переміщують з виїмки в насип за допомогою бульдозера або скрепера в залежності від середньої дальності переміщення грунту.
Пошарово вирівнюють ґрунт в планувальної насипу за допомогою бульдозера і ущільнюють за допомогою причіпних катків.
Підвіз відсутнього грунту з резерву (кар'єра). Грунт в кар'єрі розробляють за допомогою екскаватора з навантаженням його в транспортні засоби. Підвозять грунт з резерву автосамосвалами.
Вивіз зайвого грунту з майданчика у відвал. Грунт розпушують за допомогою причіпних тракторних розпушувачів.
Загальне планування будівельного майданчика за допомогою бульдозера. Обраний склад робіт і відповідні механізми для кожного конкретного випадку записують у відомість обсягів і трудомісткості робіт, використовуючи каталоги механізмів, вказівки цього посібника і дані ЕниР 2-1. При заповненні відомості обсягів і трудомісткості робіт слід враховувати, що одиниці вимірювання обсягів робіт по різним процесам повинні відповідати ЕниР 2-1; товщину шару грунту при зачистці дна котловану бульдозером приймають рівною 10 см, а при зачистці вручну - 5 см; трамбування грунту зворотної засипки виконують шарами товщиною до 20 см, тому обсяг робіт визначають як Vo.з. 0,2 в м2; ущільнення грунту в планувальній насипу виконують шарами товщиною орієнтовно 0,25 м, тому обсяг робіт визначають як Vn / Ko. 0,25 в м2; товщину рослинного шару можна приймати на рівні 15 см.
Норма часу на ущільнення грунту катками в ЕниР 2-1 здається на одну проходку катка. Доцільно прийняти ущільнення грунту за шість проходок, тому норму часу множать на 6.
Витрати праці в машино-змінах і людино-днях підраховують, виходячи з тривалості робочої зміни. в 8,2 ч.
Таблиця 3. Відомість обсягів робіт.

- 3,1 т. 11.2 Відомість експлуатаційних матеріалів на кожний вид механізму 11.3 Відомість основних експлуатаційних матеріалів. 12Меропріятія по техніці безпеки при виконанні земляних робіт і влаштування фундаментів. Земляні роботи слід виконувати тільки за затвердженим проектом виробництва робіт. При наявності в районі земляних робіт підземних.

655 2,562 3,767 Солідол 1,545 4,586 17,934 24,065 Гас - 1,310 5,124 6,434 Обтиральні матеріали 0,515 0,655 2,562 3,732 11. ТЕХНОЛОГІЯ ВИРОБНИЦТВА ЗЕМЛЯНИХ РОБІТ Технологія земляних робіт залежить в основному від типу фундаментів, складу грунту і рівня грунтових вод. Для стовпчастих фундаментів роблять круглі ями з вертикальними стінами. Вони стійкі від обвалення навіть при.
виконавчої влади, орган виконавчої влади суб'єкта Укаїни або орган місцевого самоврядування, що видали дозвіл на будівництво, із заявою про видачу дозволу на введення об'єкту в експлуатацію. 2. Документація, яка використовується в системі контролю якості при виробництві земляних робіт Перелік документів, які додаються до заяви про видачу дозволу на введення об'єкту в.
(П. 3) передбачено, що в рамках арбітражного процесу не допускається використання доказів, отриманих з порушенням федерального закону. 2.3 Судова практика захисту прав юридичних осіб при проведенні перевірок на прикладі ВАТ «Котельніковоспецстрой» Розглянувши в судовому засіданні апеляційну скаргу ВАТ «Котельніковоспецстрой» на рішення Арбітражного суду Полтаваской області від.
