Поняття про ділянках і захватках
Поняття про ділянках і захватках

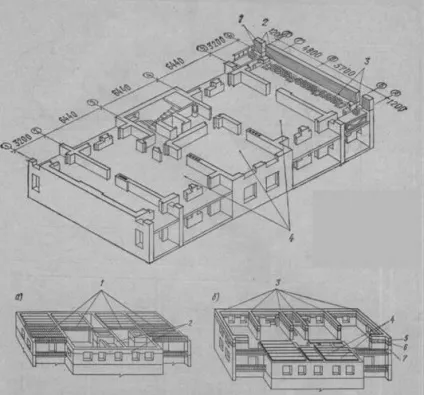

При організації праці мулярів їх необхідно забезпечити роботою протягом зміни. Для цього кожній ланці надають ділянку кладки, званий ділянках. Така ділянка на висоту 1,2 м (один ярус) призначений для роботи ланки мулярів протягом зміни.
Частина будівлі, де працює бригада мулярів протягом зміни, називають захваткою. Простір, в межах якого працює ланка або бригада з виданими їм інвентарем, пристосуваннями і т. Д. Називають фронтом роботи.
Для підвищення якості кладки використовують поосевую спеціалізацію ланок: Кожна ланка працює на ділянках одних і тих же осей по всіх поверхах будівлі.
Будівництво односекційних будівель (з одного сходовою кліткою) ведуть однієї захваткою. Зведення першого ярусу стін будівлі, завершують протягом зміни. У наступну зміну готують фронт роботи, для зведення другого ярусу, т. Е. Встановлюють підмостки, розставляють піддони з цеглою.
Закінчивши на частини будівлі кладку третього ярусу, муляри монтують великопанельні перегородки, кабіни санітарно-технічних вузлів, панелі міжповерхових перекриттів. Після завершення монтажних робіт починають, зведення першого ярусу стін наступного поверху.
Будівництво багатосекційних будівель ведуть двома захватками. На I захватці ведуть цегляну кладку, на І - монтажні ра боти. Каменярі, закінчивши кладку на I захватці, переходять на II, а монтажники - на I захватку. Така послідовність робіт зберігається при зведенні кожного поверху будівлі.
Надземну частину цегляних будівель зводять методом продольнопоперечних захваток. При цьому в поперечному напрямку будівлю розбивають на дві частини: на одній половині ведуть цегляну кладку, на інший - монтаж збірних конструкцій.
Роботу виконують в наступному порядку: на I захопленні-цегляна кладка, на II - установка риштовання і заготівля цегли, на III - монтаж великопанельних перегородок, санітарно-технічних кабін, на IV - санітарно-технічних та електромонтажні роботи.
Цегляну кладку на захватці починають з поздовжньої стіни, найбільш віддаленої від монтажного крана. Тут в одну зміну ведуть будівництво, в другу - переставляти підмостки і заготовляють матеріали.
Завершивши кладку на висоту трьох ярусів, муляри переходять на II захватку. Одночасно з цим на IV захватке монтажники завершують установку великопанельних перегородок і санітарно-технічних кабін. До моменту завершення кладки на II захватці, монтажники завершують монтаж плит міжповерхових перекриттів. Потім каменярі і монтажники міняються місцями і в такому ж порядку продовжують роботу на наступному поверсі.
