Облицювання каркасного будинку цеглою правила обкладання

Особа каркасного будинку - його фасад, облицювання. Як облицювальний матеріал використовують різні матеріали: сайдинг, блок-хаус, штукатурку, цементно-стружкові плити, цегла. Напевно, будинок з цегляною облицюванням вважають за краще будувати люди з грунтовним характером. Вони хочуть, щоб будинок справляв враження надійного будівлі.

переваги

Цегляний фасад довговічний. Облицювання захищає конструкцію від атмосферних опадів і скорочує втрати тепла. Та й для підтримки пристойного зовнішнього вигляду цегляного фасаду не потрібно багато грошей. Стіни з цього матеріалу не треба фарбувати. До того ж, цегла надає будівлі солідність, збільшує його вартість на ринку житла.

недоліки

До недоліків можна віднести.

  • високу вартість, якщо порівнювати з іншими матеріалами (наприклад - сайдингом, штукатуркою);
  • потрібно грунтовний фундамент;
  • наявність мокрих процесів і неможливість робити кладку при температурі нижче мінус 20оС.

Але того, хто вирішив обкласти фасади каркасного будинку цеглою, не лякають ці недоліки. Головне - все продумати і запастися матеріалами.

вибір матеріалу

Для подібної обробки використовують лицьову цеглу - силікатна або червоний глиняний. Сьогодні можна купити даний матеріал різних кольорів, фактур і зробити гарний фасад по своїм кольоровим і стильовим перевагам.

Незалежно від виду і кольору цегла повинен відповідати наступним вимогам:

  • мати правильні геометричні обриси;
  • чітку форму;
  • однорідну забарвлення;
  • без тріщин і розшарувань;
  • морозостійкість F25 - для південних районів, F35 - для середньої полосиУкаіни, F50 - для північних районовУкаіни.

порядок робіт

Облицювання каркасного будинку цеглою правила обкладання

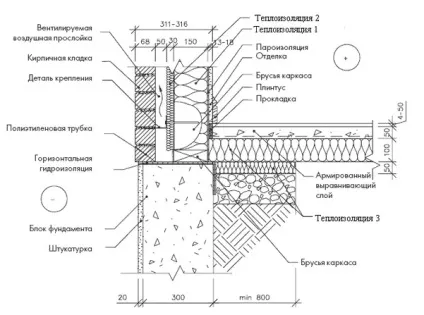

Як правило, цегляна стіна досить важка конструкція, тому її ставлять на фундамент з високою несучою здатністю - на залізобетонні блоки або опори. Або спирають кладку на металеві куточки, закріплені в каркасі, що збільшує навантаження на фундамент від опор каркаса.

Всі рішення по фундаментах повинні бути добре продумані і попередньо прораховані, тому до роботи, можливо, доведеться залучати фахівців, що збільшить витрати на проектування і будівництво будинку.

Обкладку роблять в половину цегли (120 мм). Спочатку вибирають товщину і форму шва. Перед початком робіт каркас обробляють антисептичним складом, а після висихання оббивають вологостійкою фанерою і закривають вітрозахисної плівкою.

Облицювання каркасного будинку цеглою правила обкладання

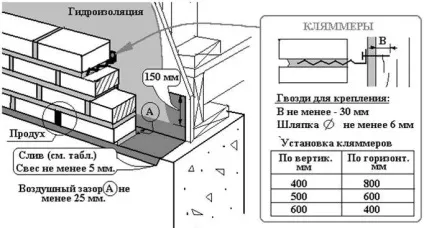

Перший ряд цегли викладають на гідроізоляцію з 2-х шарів руберойду, покладену на фундамент. Кладку армують металевими стрижнями і кріплять до каркасної конструкції (рис.3) гнучкими зв'язками - пластинами з металу (наприклад, з металевою перфорованої стрічки). Вони не тільки збільшують стійкість кладки, а й утримують її поряд із каркасною конструкцією.

Між облицювальною шаром і каркасної конструкцією залишають вентильований зазор шириною 30-50 мм, щоб пар з конструкції і приміщень будинку вільно виходив назовні. Якщо зазор не зробити, то внутрішня сторона облицювання і гнучкі зв'язку будуть конденсувати вологу, що, з часом, спровокує утворенню гнилі і цвілі.

Облицювання каркасного будинку цеглою правила обкладання

Щоб в зазорі проходило повітря, в двох нижніх рядах кладки через кожні 2 цегли залишають вертикальні отвори шириною приблизно 10 мм (рис.3) - шви між цеглинами незаповнені розчином. Фасад вони не псують, тому що майже непомітні.

Додатково залишають отвори по верху цегельної стіни між облицюванням і покрівлею, а також продухи в підшивці карниза. Продухи на фронтоні даху каркасного будинку можна закрити декоративною дошкою, але так, щоб повітря потрапляв в вентотверстія.

Облицювання близько прорізів, віконних і дверних, ведуть особливо акуратно. Головне, щоб опади не потрапляли в вентиляційний зазор. Тому ретельно герметизують місця сполучення кладки з коробками вікон і дверей, наприклад, використовуючи ущільнювальні смуги з водовідштовхувального матеріалу.

Після закінчення робіт зі зведення стін їх обробляють гідрофобною речовиною для захисту кладки від опадів. Після влаштування даху між стійками каркаса з боку внутрішнього простору будинку кріплять утеплювач, наприклад, мінераловатні плити і після утеплення стін приступають до оздоблювальних робіт.

Середня тривалість будівництва каркасного будинку з облицюванням цеглою становить 16 тижнів, включаючи внутрішні оздоблювальні роботи.
