Коли знімати опалубку з стрічкового фундаменту - вимоги, терміни, демонтаж
В технології пристрою монолітних конструкцій важливими етапами робіт вважаються не тільки грамотна установка опалубки, заливка бетонної суміші і догляд за нею в період набору міцності. Не менш відповідальним є питання, впевненої відповіді на який не можуть дати навіть фахівці. Серед них довгі роки ведуться суперечки про те, коли знімати опалубку з фундаменту буде правильніше - до або після загальноприйнятих 28 днів, необхідних для набору бетоном марочної міцності. Виявляється, не все так однозначно і в нормативних документах, що вказують різні терміни і умови, які дозволили б розпочати демонтаж підсобної конструкції. Через скільки ж днів можна прибирати опалубку, щоб бетонний моноліт не зруйнувався і чим загрожує її передчасне зняття?

Що таке опалубка
Пристрій монолітного стрічкового фундаменту починається з установки опалубки, що представляє собою короб без верхньої кришки або тільки вертикальні стінки, розташовані на відстані один від одного. Внутрішні розміри і конфігурація опалубки відповідають проектним габаритам і контурах підземної конструкції. За допомогою знімних або незнімних щитів зводять монолітні частини будівлі прямолінійною і складної форми, що є одним з переваг технології. Серед інших достоїнств можна виділити:
- відсутність швів і обмежень в розмірах;
- економічність;
- міцність;
- можливість самостійної заливки;
- проведення нульових робіт без залучення підйомних механізмів.

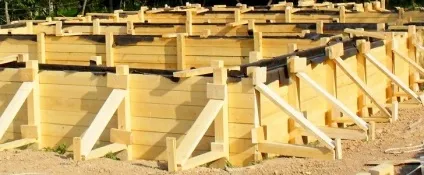

Опалубка встановлюється по периметру монолітного фундаменту. Фіксація щитів проводиться за допомогою універсальних кріпильних виробів, розпірок і підпірок. Для пристрою знімною конструкції вибирають матеріали, що мають малу ступінь зчеплення з бетоном. Найчастіше використовують дерев'яні дошки, фанеру, металеві листи або пластик.
Додатково короб зсередини рекомендується покривати спеціальними складами або просто - вистилати по периметру поліетиленову плівку.
Дана процедура значно спрощує демонтаж опалубки через кілька днів після заливки фундаменту. В цьому випадку не доведеться прибирати дерев'яні щити або дошки з допомогою ударних зусиль. В результаті, цілісність моноліту не порушується.
Коли можна зняти опалубку

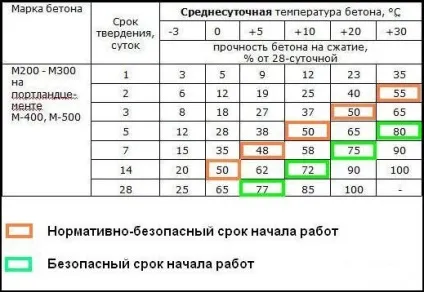

Прийнято вважати, що бетон набирає марочну міцність лише через 28 днів після того, як буде проведена заливка фундаменту. Але це відбувається тільки в певних температурних умовах. Приблизні дані можна подивитися в таблиці.

Крім того, на процес схоплювання і затвердіння моноліту впливає вологість повітря. Не дарма цементну поверхню перші кілька днів рясно змочують водою і накривають плівкою, не даючи волозі занадто швидко випаровуватися. В іншому випадку гідратація цементу відбудеться неправильно і бетон не зможе набрати потрібної міцності. У ньому з'являться тріщини, закладення яких не призведе до необхідного результату. У підсумку, несуча здатність фундаменту навіть через 30 днів виявиться недостатньою для того, щоб витримати навантаження від надземної частини будинку.
Але чи потрібно залишати опалубку на такий тривалий час? Адже для будинки великої площі, з метою економії коштів, її доводиться переставляти з дільниці на дільницю, виробляючи заливку фундаменту поетапно. Скільки ж часу, в цьому випадку знадобитися для проведення нульових робіт? Ось тут-то і починаються розбіжності.
У нормативах СНиП 3.03.01-87 йдеться про те, що мінімальна міцність бетонної конструкції, коли знімати опалубку з фундаменту стає безпечно, повинна вказуватися в індивідуально виконаному або типовому ППР. Але приватні забудовники не завжди мають на руках подібний документ. У даній ситуації можна керуватися наступними принципами щодо термінів демонтажу короба або бічних стінок з бетонного моноліту:
- для горизонтальних і похилих елементів - після набору 70-відсоткової міцності при довжині конструкції до шести метрів і 80-процентної - при довжині понад шість метрів;
- для вертикальних елементів - при досягненні міцності 0,2 ... 0,3МПа;
- для можливості пересування людей по бетонній поверхні або при необхідності заливки вищерозташованих конструкцій - після набуття монолітом міцності більше 1,5 МПа.

Виходячи з даних таблиці, можна визначити, що при 20-ти градусної середньодобовій температурі навколишнього повітря опалубку з монолітного фундаменту допускається знімати не раніше, ніж через шість-вісім днів, а при п'ятиградусний - краще почекати 28-денний термін. Але це в тому випадку, якщо буде дотримуватися правильний догляд за бетоном в період його схоплювання.
Демонтаж опалубки на незавантажених ділянках фундаменту допускається виконувати раніше - після набору бетоном 50-відсоткової міцності. При цьому необхідно дотримуватися правила - конструкція повинна мати нижню опору по всій площі. Для ростверків, що піднімаються над землею, така умова разопалубкі неприйнятне.
Дізнатися ступінь затвердіння бетону можна за допомогою контрольних елементів, виготовлених в процесі заливки фундаменту.
Дані, зазначені в вище розташованої таблиці, є умовними, оскільки на процес затвердіння моноліту впливає досить багато чинників:
- розміри фундаменту;
- температурно-вологісний режим;
- використання в розчині добавок;
- якість догляду за бетоном і т.д.
Розумніше буде залишити конструкцію в спокої, поки вона не набере проектну міцність. Але якщо потрібно буде зняти опалубку через один-два тижні, то слід в обов'язковому порядку досліджувати контрольний елемент. На одні лише цифри, надані в таблиці, ставку робити не слід.
Оптимальним сезоном для пристрою фундаменту вважається рання осінь. У цей період особливої спеки вже немає, а морозні ночі ще не наступають. Нічого поганого немає в тому, що майбутній основи будинку доведеться перезимувати. Це навіть на користь - навесні з'являться можливі просадки грунту під навантаженням, та й якість моноліту дасть про себе знати після морозу і відлиги. Але залишати конструкцію в опалубці надовго не рекомендується. Деревина в складних погодних умовах почне розбухати і промерзати, що може привести до порушення цілісності структури бетонного каменя, а метал напевно зацікавить любителів поживитися за чужий рахунок.
Насправді поспішати зі зняттям опалубки не варто, особливо в разі самостійної забудови. Поспіх ні до чого доброго не призведе, крім деформацій моноліту, відколів і тріщин. Визначити в домашніх умовах, через скільки діб бетон затвердіє настільки, щоб демонтаж короба не спричинив за собою втрату міцності конструкції, практично неможливо. Та й навіщо робити все похапцем? Добротний будинок повинен будуватися грунтовно!

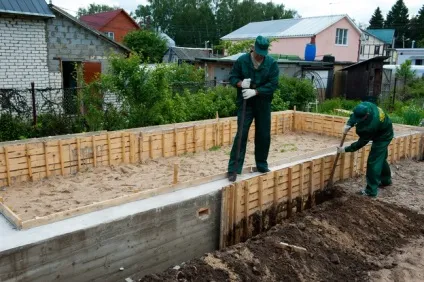

Процес зняття опалубки
Роботи з розбирання короба слід починати з кутів і виступаючих частин фундаменту. Справа в тому, що на цих ділянках затвердіння відбувається набагато швидше. До того ж, поки не підійшла черга зняття опалубки з основного масиву, моноліт буде продовжувати набирати міцність, перебуваючи в жорсткій формі.
Знімати щити необхідно акуратно, щоб не порушувалася цілісність конструкції. А значить, зривати і відбивати опалубку за допомогою підручних інструментів не потрібно. Інакше виникне велика ймовірність того, що з'являться відколи граней або відваляться шматки бетону.

Демонтаж опалубки виконують зверху вниз. При цьому потрібно дотримуватися наступну послідовність:

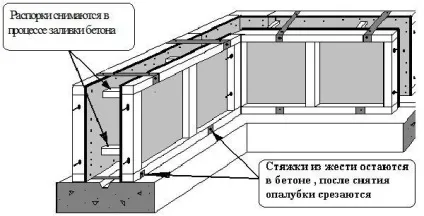

- видалити верхні металеві стяжки після розкручування болтів;
- звільнити нижні стяжки (вони залишаться в тілі бетонного моноліту);
- відокремити щити від стійок;
- прибрати підпірки;
- обережно зняти опалубку.
Залежно від конструкції короба і матеріалу його виготовлення, в процесі демонтажу можуть бути присутні або відсутні будь-які роботи. Але сама суть видалення опалубки залишається. Навантажувати готову конструкцію допускається тільки після набору бетоном марочної міцності. У певних умовах це може розтягнутися більш ніж на 28 днів. Фундамент є не просто несучою конструкцією, а основою всього будинку, тому при його зведенні необхідно враховувати всі можливі нюанси.
