Етапи будівництва дерев’яного будинку графік робіт

Оптимальний графік підготовчих робіт
і споруди дерев'яного рубаного будинку



Після того як знайдено взаєморозуміння з підрядником - тобто після того, як підрядник відстояв свої інтереси і ви домовилися про ціну, - тільки тоді він стає вашим працівником. Він працює, як підказує йому великий професійний досвід. Однак будьте обережні при виборі підрядника: слід побоюватися шарлатанів або демагогів, які володіють будівельної лексикою.
Цей період підходить для вибору оптимального за ціною і якістю матеріалу і розрахунку схем його транспортування.

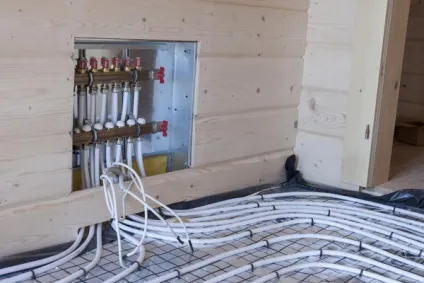

Це дозволило опалювати зруб відразу в міру його зведення. Незважаючи на осінні дощі, що укладаються колоди швидко висихали, були білі і чисті. Важко уявити собі ситуацію, коли теслі вже споруджують крокви, а всередині свіжозрубаного будинку сухо. Така синхронність і взаімостиковка різних етапів можлива тільки при бездоганно виконаному проекті. коли будь-які спонтанні зміни планування внутрішніх приміщень апріорно виключені. В цьому випадку байдуже, коли заливати стяжку над змійовиком труб теплої підлоги. А чому б і не до початку монтажу вінців?
Правда, така ідеалістична стикування різних технологічних етапів має і свою ціну. Вона дорівнює додатковим, раніше не передбачених витрат на опалення. На цей крок треба було «добро» замовника. І він, як ви розумієте, пішовши на це, не прогадав.

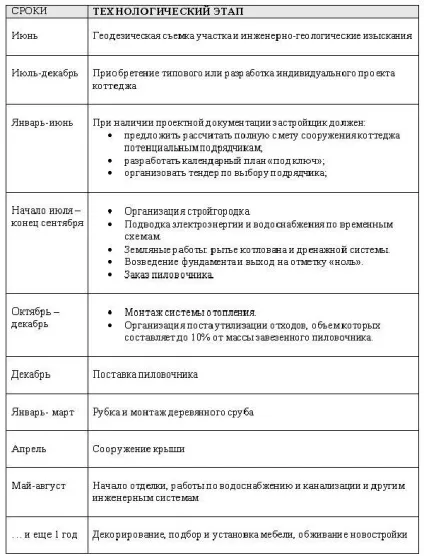

Порада. доцільно орендувати кран на день з проміжком 2-3 доби. Цього цілком достатньо, щоб підняти потрібне число колод до місця їх прірубкі і не порушувати ритм будівництва. Але такий підхід виправданий при наявності достатнього числа рубають.
Як завжди, поруч з перевагами є і недоліки. До них відноситься обмерзання пневмоінструменту. знижує загальну продуктивність. Якщо зруб поставлений, а опалення не включено, то об'єкт необхідно консервувати.


Якщо конструкція даху складного профілю (НЕ двосхила, яка може дати різну за розміром усадку частин), то доцільно покласти тимчасове недороге покрівельне покриття до повної усадки будинку. І вже після неї класти дороге фінішне покриття.
В даному випадку у клеєного бруса є перевага, так як він не дає усадки, і остаточний варіант даху можна споруджувати відразу.
Фундаментальне питання будівництва дерев'яного будинку - правильно обрана технологія сушки. Говорячи сучасною мовою, потрібно моніторинг динаміки сушіння і рішення «за місцем»: добре чи погано сохне зруб. Наприклад, взимку, коли відкриті віконні прорізи, зовнішня поверхня зрубу починає обвітрюється. Вона підсихає, і недоліки деревини (такі, як синява і ін.) Вже не з'являться. Тут треба на місці вирішувати, закривати вікна або відкривати їх для провітрювання.
Інтенсивність сушіння залежить, звичайно, і від її умов. Якщо поруч з будинком річка з неминучими туманами, то марно відкривати вікна. Тут потрібно примусова сушка. Однак якщо ваш будинок стоїть на пагорбі, що продувається всіма вітрами. то зруб просохне і за три місяці. Тільки для цього треба відкрити всі отвори. Саме в такі вирішальні моменти особливо проявляється досвід підрядника - грамотного організатора всього технологічного процесу.
І ще один рік ... Здача під ключ виконується після чистової конопатки, яка робиться після повного висихання колод.

Якщо діаметр колод перевищує 40 см, його природна сушка може розтягнутися року на три. Хоча якщо звернутися в спеціалізовану компанію, можна помітно скоротити цей термін.
Чи не можна швидше?
Після вивчення етапів мимоволі виникає питання: а чи не можна швидше це все спорудити? Від чогось відмовитися, десь доплатити і «натиснути», застосувати і інші «стахановські» прийоми, властиві нашому українському менталітету з його деякою зневагою до системності та прагматичності?
Досвід показує, що поспіх при спорудженні будинку зазвичай відбувається за рахунок замовника. У прямому і переносному сенсі. Це або зниження якості при тій же ціні, або значне подорожчання будівництва при тій же якості. У будь-якому випадку, якщо будівництво випереджає технологічні можливості деревини як будівельного матеріалу, то через 2-3 роки після закінчення будівництва однозначно потрібно її ревізія.
Можна говорити про деяку аксіомі, яку «сповідують» зодчі дерев'яних будинків. Суть її зводиться до істини, що при будівництві з деревини не можна поспішати. цей матеріал сам задає темп його якісної обробки.
Інша справа - перевірена досвідом організація виробництва, налагоджені логістичні ланцюжки, знання і традиційної російської ручної рубки, і комплексу сучасних будівельних технологій. Саме тут криється шлях до виключення помилкових, непоправних рішень, затягування термінів зведення котеджу, переводять його в розряд довгобуду.
Якщо для спорудження власного будинку дачник готовий організувати маленьку будівельну фірму, то, мабуть, він готовий і виконати весь комплекс робіт за 2-4 роки самостійно. У будь-якому іншому випадку краще звернутися за допомогою (причому, своєчасної) в спеціалізовану галузеву компанію, на рахунку якої десятки зведених будинків. Тим більше, коли можна легко ознайомитися з якістю її робіт через кілька років. Професіонали зможуть забезпечити спорудження дачі вашої мрії строго відповідно до наведених вище графіком.
