Бетонування двору приватного будинку своїми руками етапи і нюанси
Коли ви запланували забетонувати двір свого приватного будинку, не обов'язково запрошувати фахівця для такої діяльності. Всі роботи ви зможете провести самостійно. Зрозуміло, тут вас чекає маса дилем і складнощів. Але, головне, дійте в суворій відповідності з потрібними схемами та принципами.
І коли на вашій території з'являться витончені доріжки або майданчика, ви зможете насолодитися плодами своєї роботи.
підготовча стадія
Вам належить перекопати значну площу грунту. На цей процес йде чимало часу і сил. Але це найнадійніший спосіб з метою бетонування вашого двору.
Є спосіб простіше - це вирівнювання підставу. А потім воно покривається асфальтом або бетоном. Цей спосіб має на увазі завезення додаткової землі. Вона необхідна для нормального утримування стяжки.
Якщо будинок оточений неплідності грунтом, вам доведеться підсипати якісний грунт. У цьому випадку верхній шар ґрунту не усувається. А на підготовчій стадії розмічається робочу ділянку під майбутню заливку. У нього підсипається щебінь.
Якщо територія заснована на глині без усадки, щебінь не буде потрібно.
Коли ваш двір повниться плідним чорноземом, логічно цей чорнозем перенести на позиції клумб, або грядок. Там він принесе відчутну користь. А облаштування бетону краще робити на єдиному рівні з рельєфом. Робота починається з розмітки меж запланованих доріжок або площадки. Грунтуючись на ці лінії, потрібно знімати грунт.
Зазвичай усувається 20 см грунту. Це необхідно з урахуванням створення дренажу, щоб у вологи був вихід. Як відомо, волога - давній недруг бетону. Дренаж створюється після усунення зазначеного шару.
створення дренажу
Дренажною системою тут є підсипка. Вона утворюється з піску і гравію. Вони її заповнюють майже рівномірно. Після ліквідації грунтового шару сиплеться пісок. Його шар - 5 см. Він ретельно утрамбовується. Тут знадобиться швелер великих розмірів. На нього слід наварити трубчасту рукоятку. Такий інструмент піднімається і з великим зусиллям опускається на пісок.
Для роботи можна взяти і правило. Але їм вирівнювати буде складніше і незручно.

Трамбовка набагато полегшується, якщо пісок рясно пролити великим вмістом води. Він тоді без вашої участі добре вляжеться і ущільнити.

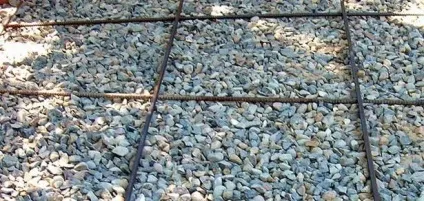

Після укладання і трамбування піщаного шару засипається щебеневий в 5-7 см. Найкраще годиться щебінь середніх або дрібних параметрів (фракцій). Його ущільнювати набагато простіше. Великі фракції зберігають зазори. Це серйозно ускладнило б задумане бетонування.
На цьому підготовча стадія завершена. Далі вже можна приступати до основної стадії - створення бетонного покриття.
Основна стадія
Операції тут слідують за чіткими критеріями і пунктам. Для їх виконання потрібно обзавестися таким інструментарієм: лопатою, профілем для гіпсокартону, рівнем, правилом (можна і дошкою).

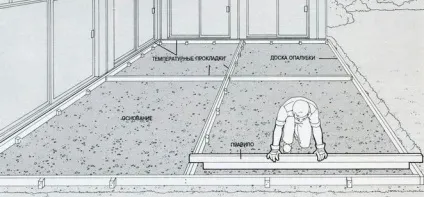

Бетонна стяжка не повинна розтікатися. Вона повинна зафіксуватися в одній запланованої формі. Для цього необхідно створити опалубку. Матеріалами для її спорудження зазвичай стає різні підручні предмети плоскої форми і з гладкою поверхнею. Наприклад: дошки, шифер, ДСП, пластикові панелі.
Останні вибираються, коли заливаються доріжки з кривими конфігураціями, оскільки даний матеріал відмінно гнеться і слухняний в роботі.

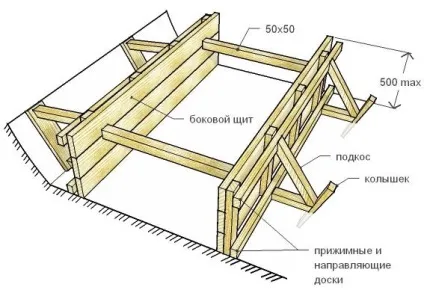

Монтаж опалубки йде по краю майданчика. Він визначає її контур. Справа тут нескладна: слід укладання дощок в необхідну форму. В землю вбиваються палі. Вони потрібні для підпори дощок.

Операції з армування

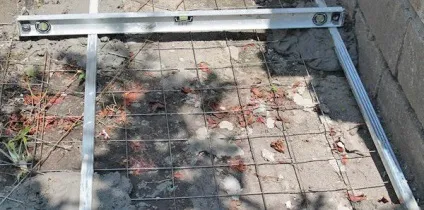

Вони слідують після монтажу опалубки. Їх завдання - надання стягуванні високої міцності і стійкості. Тут застосовується будівельна металева сітка. Можливі варіанти з арматурою, прутами, елементами труб, сталевий дротом.

Оптимальним підходом вважається застосування вже готової сітки. Так матеріал рівномірно розташовується на щебенчатой настилі і як потрібно - внахлест. Діаметр прутів - 6 мм, параметри осередків - приблизно 15 см.
застосування маяків
Створюваний бетонний шар повинен володіти ухилом поверхнею. Дотримати цей критерій допоможуть спеціальні маяки. Вони виконують направляючу функцію. Правда, при їх застосуванні витрати бетонного складу істотно розвиваються. З цієї причини на території біля будинку допустимо деякий недотримання цього критерію.
Коли доріжки або майданчика будуть грамотно споруджені, їх похилі площини стануть відводами для дощової води. Вода буде усуватися якісно і своєчасно. Тому маяки ставляться по необхідної площині і не прив'язуються до горизонтальних рис.
Для виготовлення маяків найкраще підходять спеціальні профілі для гіпсокартону. Їх ціни дуже прийнятні. А їх застосування гарантує створення рівної лицьової поверхні.
Оскільки споруджується майданчик з похилою поверхнею, цей профіль ставиться на горбки з будівельного розчину. Висота установки різна. Необхідний ухил визначається рівнем.
Приклад такого профілю:

Задіяний розчин повинен абсолютно висохнути, а маяки надійно зафіксуватися. Зазвичай це відбувається через добу після установки маяків. Коли ви переконалися, що все так і є, можна приступати до наступних операцій.
Операції з бетонування
Заливати бетонний склад нескладно. Але до даної операції потрібно підійти вкрай отвестсвенно. Склад замовляється в уже готової кондиції або готується самостійно. Там, де необхідно забетонувати значну площу, розумніше піти за першим варіантом.
Якщо площа заливка цілком скромна, можна створювати склад своїми зусиллями. Для цієї операції знадобиться бетономішалка. Можна заощадити, використавши старе корито, вже неиспользуемое в побуті. Його потім можна викинути без особливої жалості.
У нього або в бетономішалку направляються інгредієнти в таких пропорціях:
- 1 частка цементу, застосовується марка М400, а краще F200 - вона стійка до морозів,
- 3 частки піску,
- 2 - щебеню.
Ці складові перемішуються всуху. Потім поступово впроваджується вода. Повинна утворитися суміш середньої густоти. Потім вона заповнює арматуру, що знаходиться між профілями. Для її закидання на ці ділянки буде потрібно лопата. Суміш укладається так, щоб трохи підніматися над маяками (2-5 см). Уздовж них тягнеться рівне правило (зазвичай його застосовують штукатури). Можна тут застосувати і рівну рейку. Цими коштами розрівнюється бетонний склад. Також ліквідовуються його надлишки.
Вся заливка відбувається за одну сесію. Так створюються доріжки будуть висихати рівномірно. Якщо стяжка стане міцнішати шматками, то стикові ділянки бетону, залитого в різний час, покриються тріщинами.
Робота з зазорами
Щоб покриття виходило без дефектів при кліматичної метаморфозу, слід влаштувати температурні шви. Не секрет, що при різних крайніх температурах (негативних і плюсових) у бетону змінюються лінійні характеристики. Він може розширюватися і звужуватися. Це основна передумова до утворення технологічних зазорів. Воно проходить легко.
Під час заливки кладуться тонкі рейки. Вони усуваються до повного затвердіння складу. Можна вчинити за іншою методикою - вискоблити смужки складу до його затвердіння. Тут стане в нагоді будівельний інструмент, наприклад тонкий напилок.
Якщо бетон вже грунтовно зміцнів, а ви забули влаштувати такі зазори, то їх можна створити за допомогою болгарки.

Робота з бетоном після його висихання
Зазвичай на тотальне висихання бетону необхідно 1-2 дні. За їх закінченню з поверхні усуваються напливи і нерівні місця. Тут застосовується шпатель або силікатна цегла.
Стяжка придбає просто чудову міцність, якщо буде висихати повільно. Для виконання цього завдання використовуйте плівку.

Справа в тому, що коли бетон починається міцнішати, з його поверхні поступово відходить вода. Після цього він і покривається плівкою. Вона уповільнює випаровування вологи.
Коли плюсові температурні показники повітря досить високі, створені бетонована доріжка (або майданчик) поливається водою. Так виключається висихання матеріалу. А це вже зумовлює появу тріщин і інших дефектів. І доведеться заповнювати дефектні місця новим складом. У гіршому випадку - починати все заливку заново.
Створену доріжку можна покрити спеціальними лаками або фарбами. Так вона придбає незрівнянний витончений вид і хороший захист від опадів.
Процес бетонування від початку до кінця - в матеріалі блогу Rose garden.
